Feld- und Waldbahn Riedlhütte e.V. |
![]() ![]() ![]() |
||||||||||||
94566 Riedlhütte - Bayerischer Wald |
|||||||||||||
|
|||||||||||||
![]() |
|||||||||||||
5. - 6. September 2015 - 6. Fahrtage (Fortsetzung Gleisbau Wendeschleife) | |||||||||||||
Bilderübersicht Nr. 2015/09
|
Fotos © 2015 - Winfried Meier, Gaby Hannes
Vorwort |
→ An den Bautagen die ersten gleise und weichen eingebaut worden. An diesem Wochenende ging es mit dem Einbau von 3 Weichen für eine Abstellanlage innerhalb der Wendeschleife weiter. |
||||

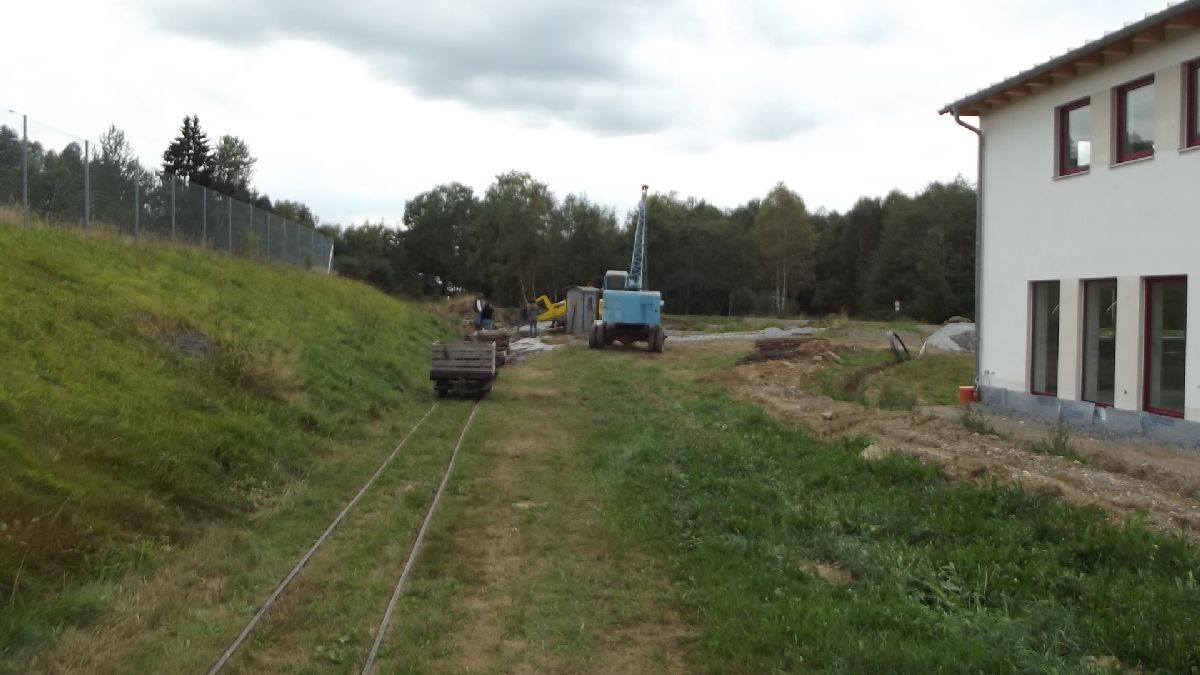

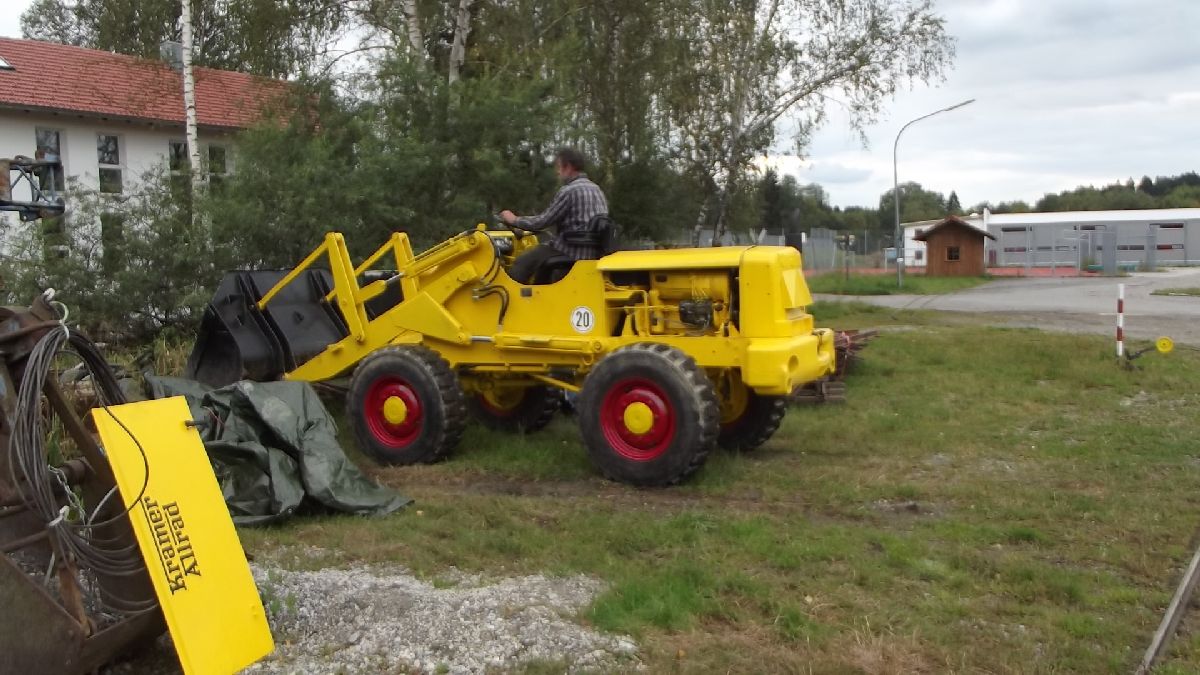

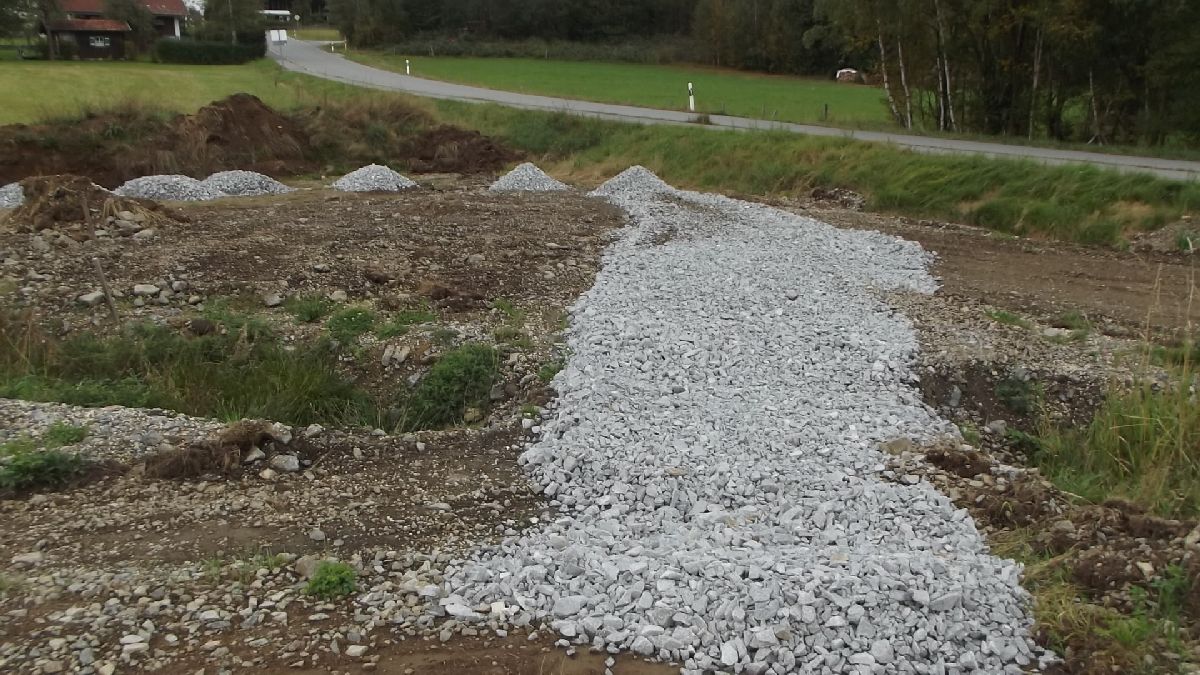

5.September 2015 - Samstag - Vorbereitungen und Gleisbau Wendeschleife | ||||

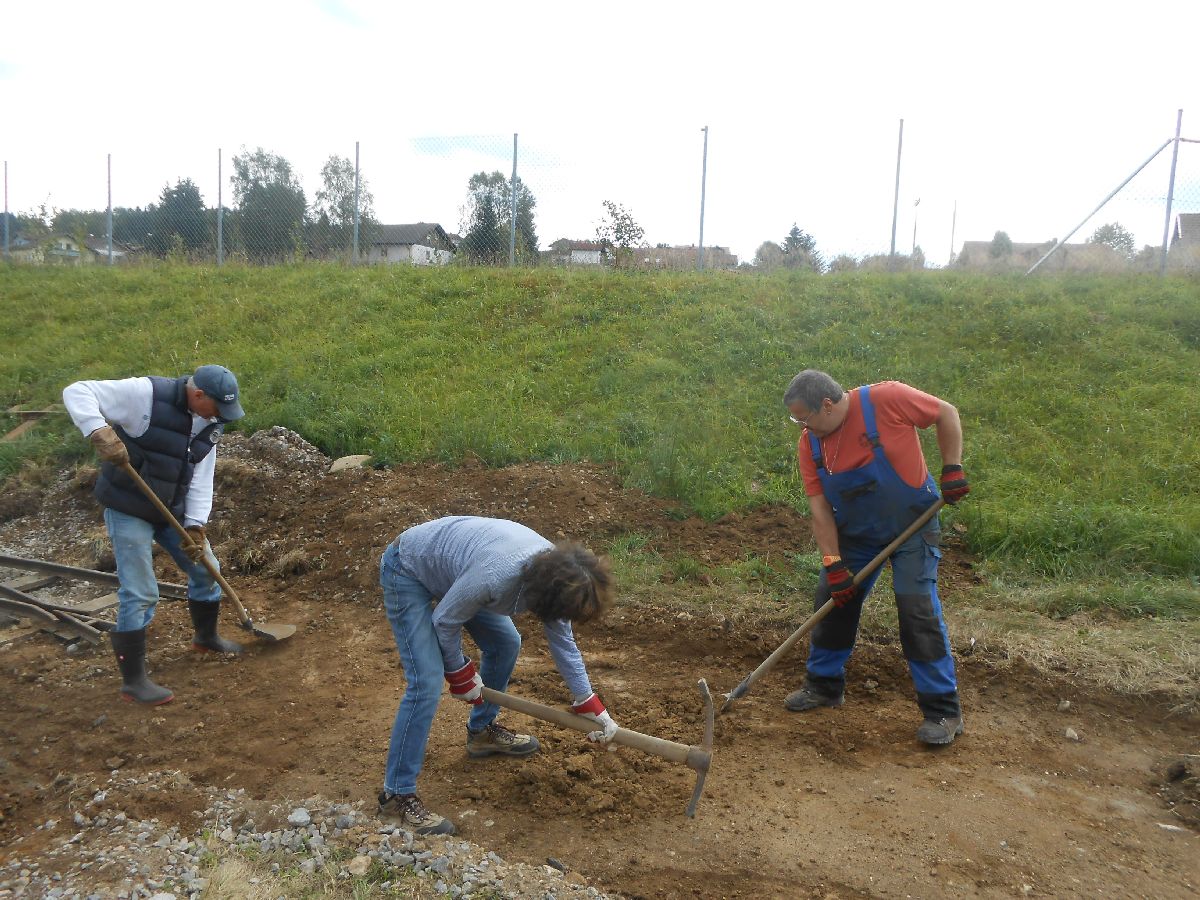

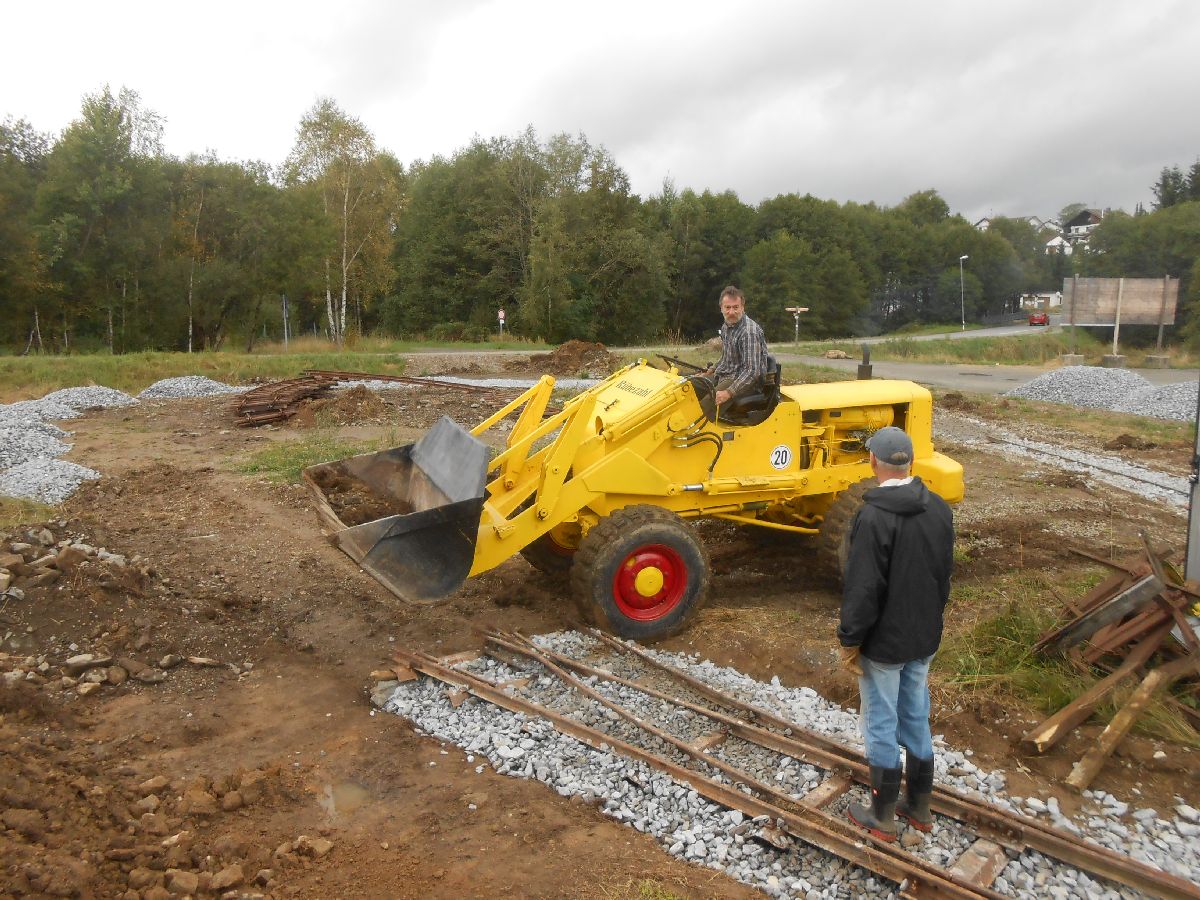

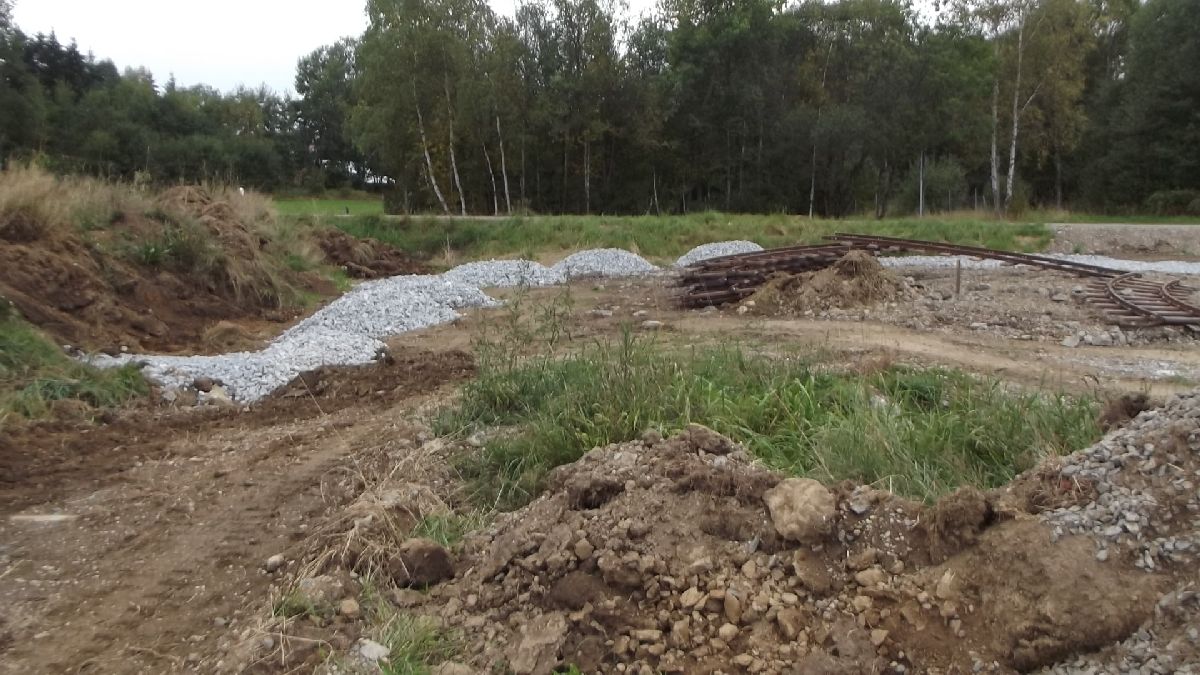

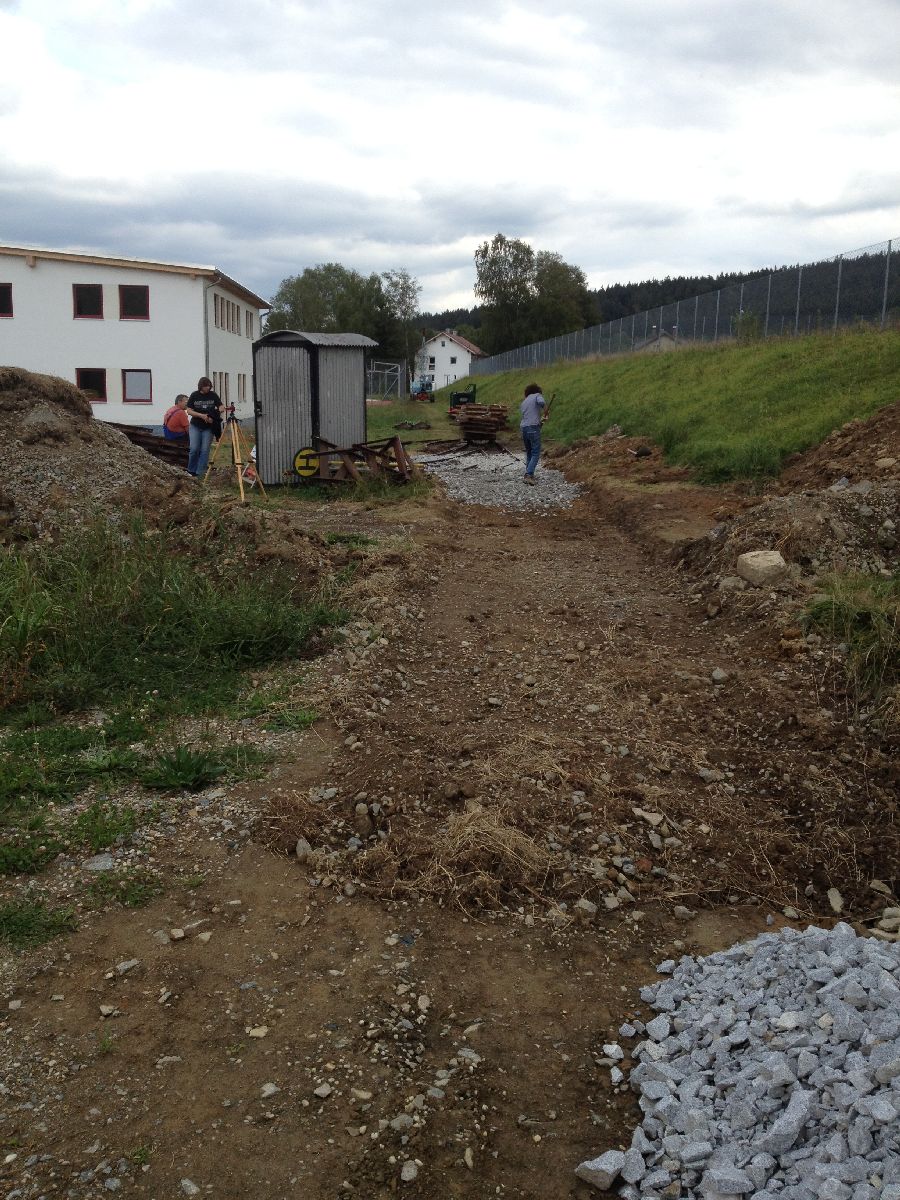

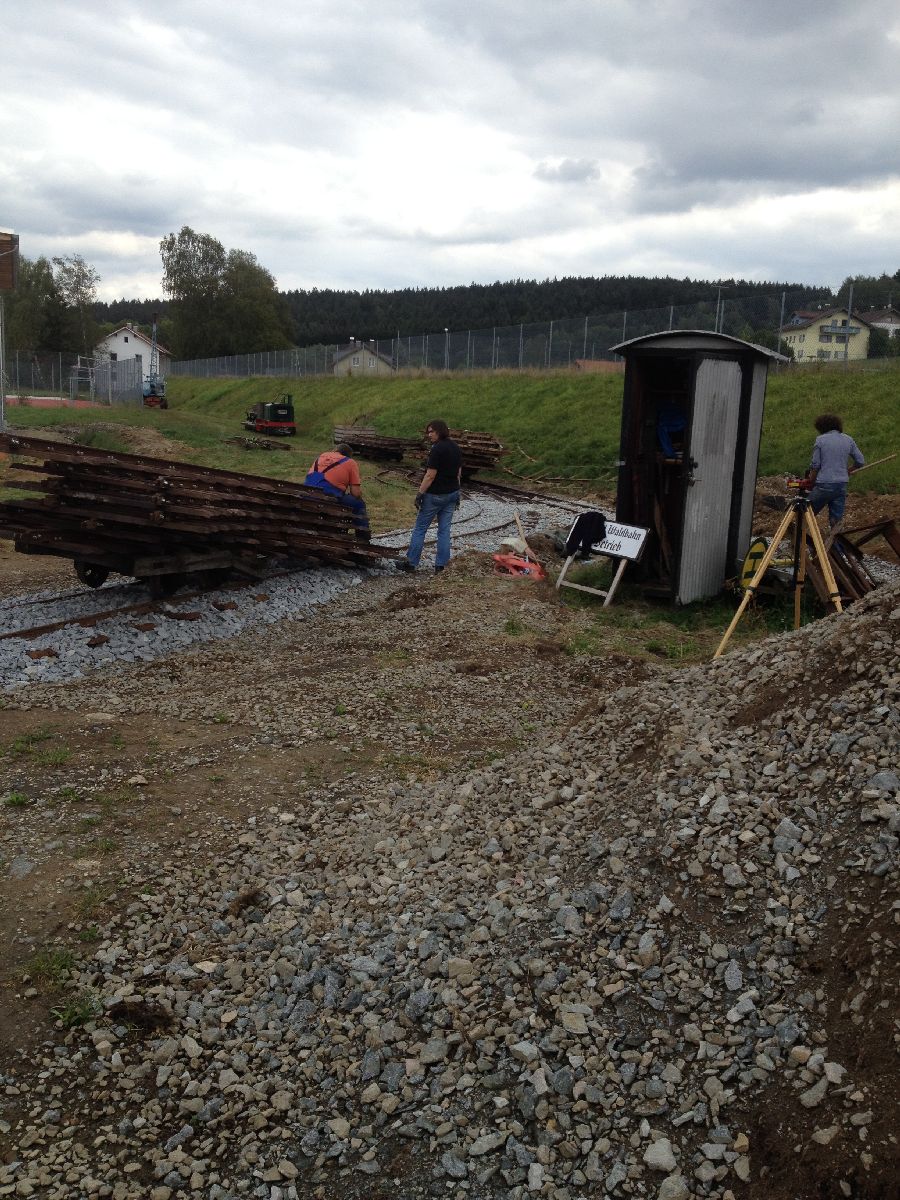

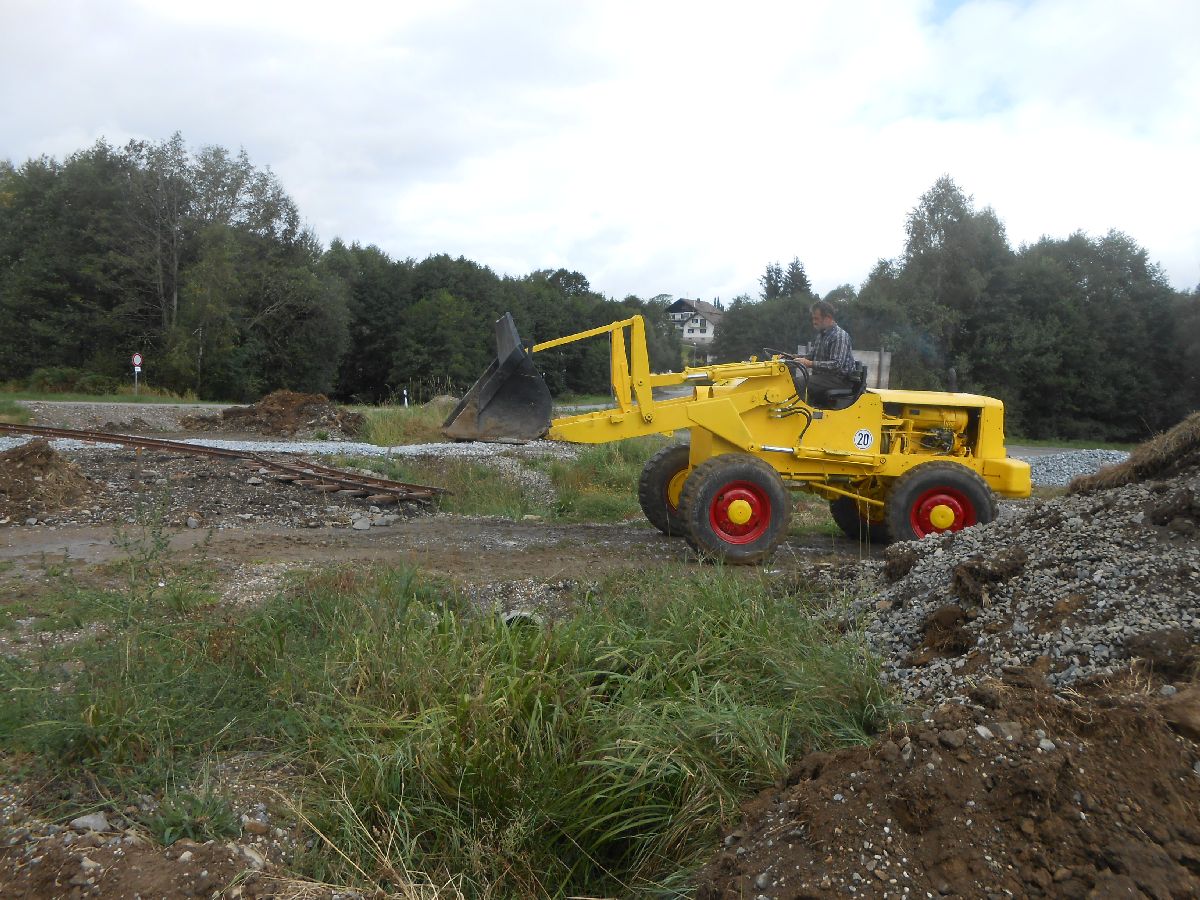

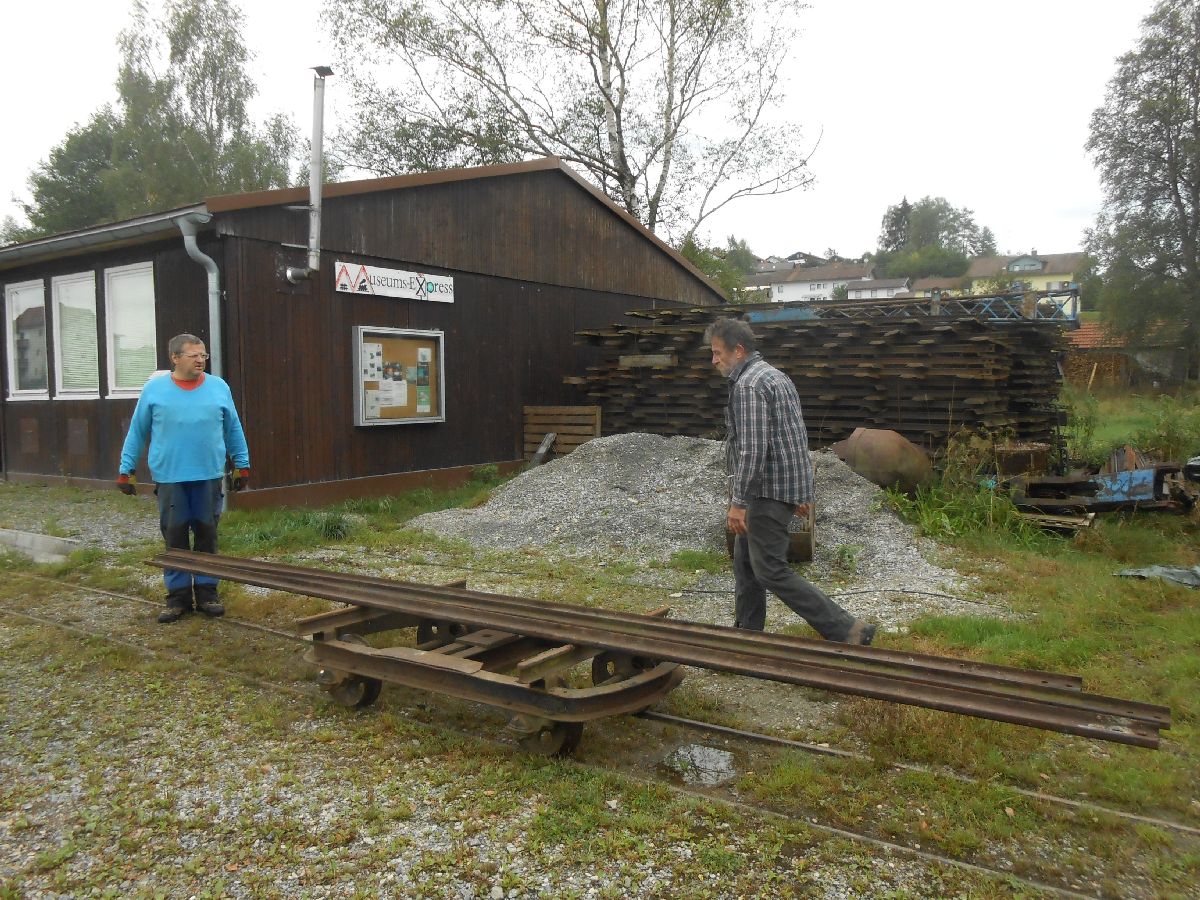

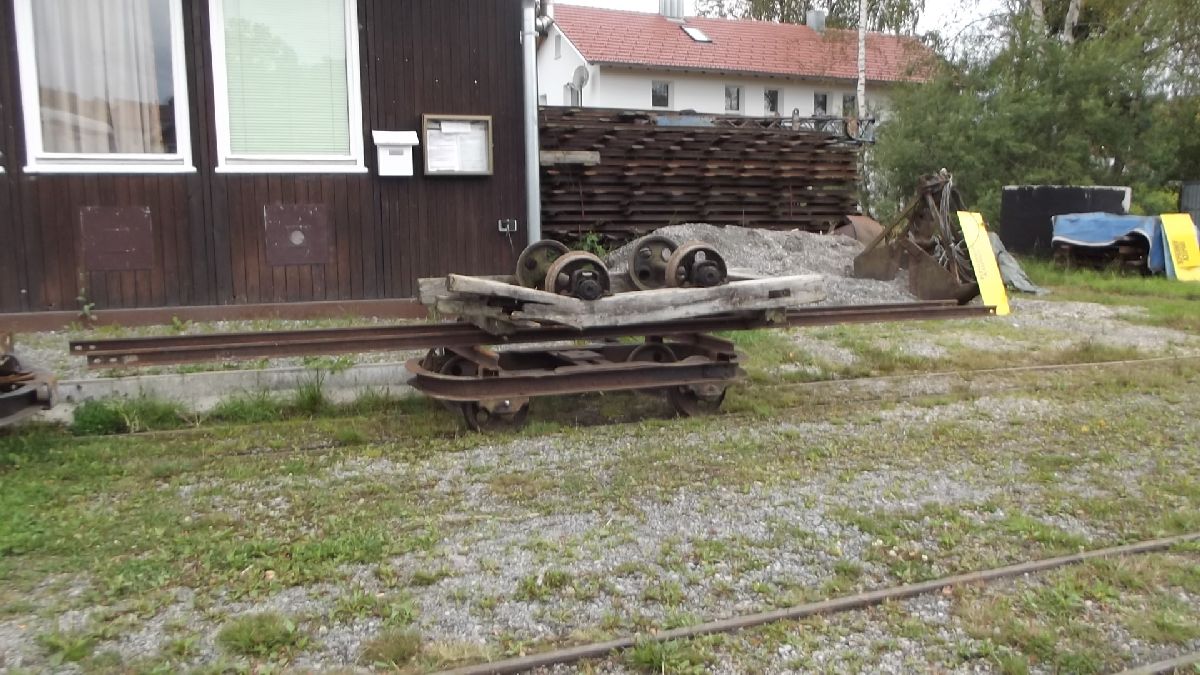

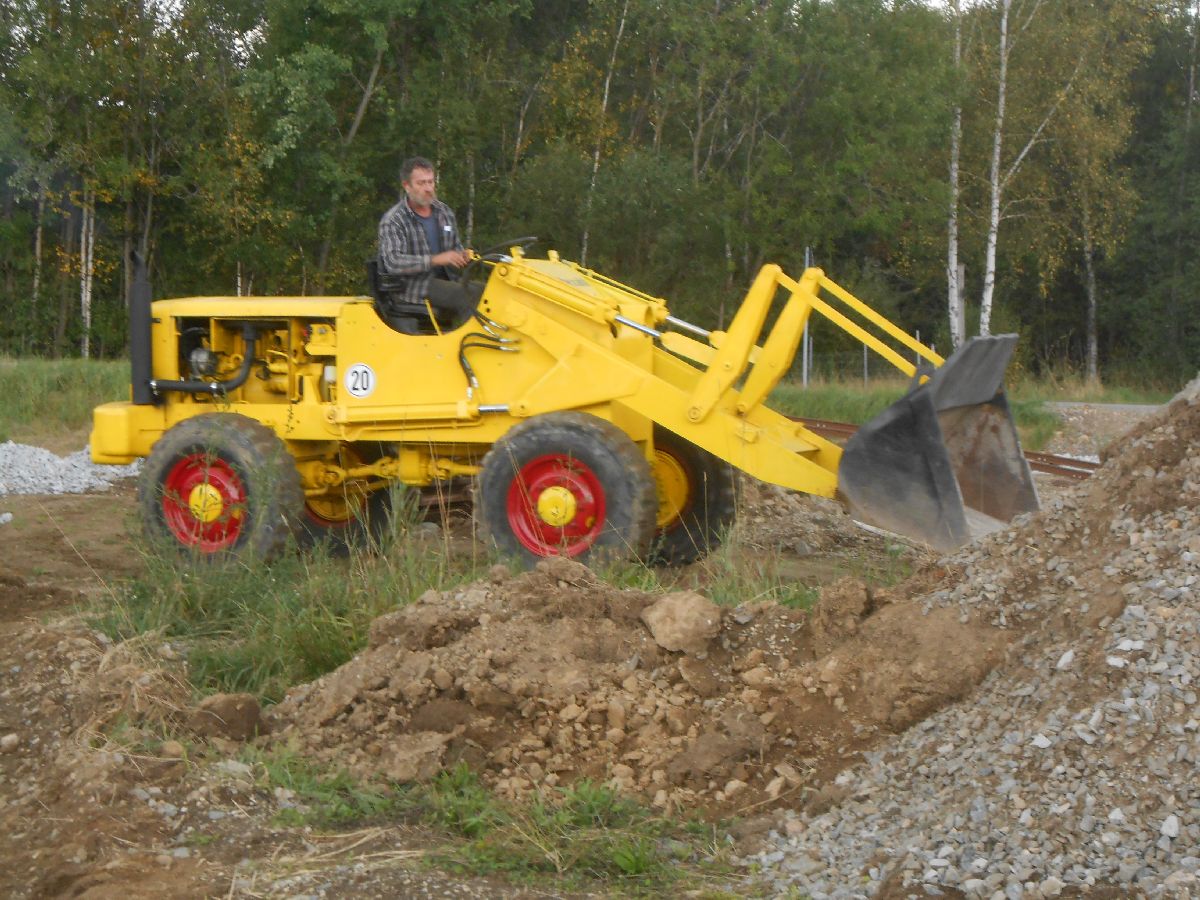

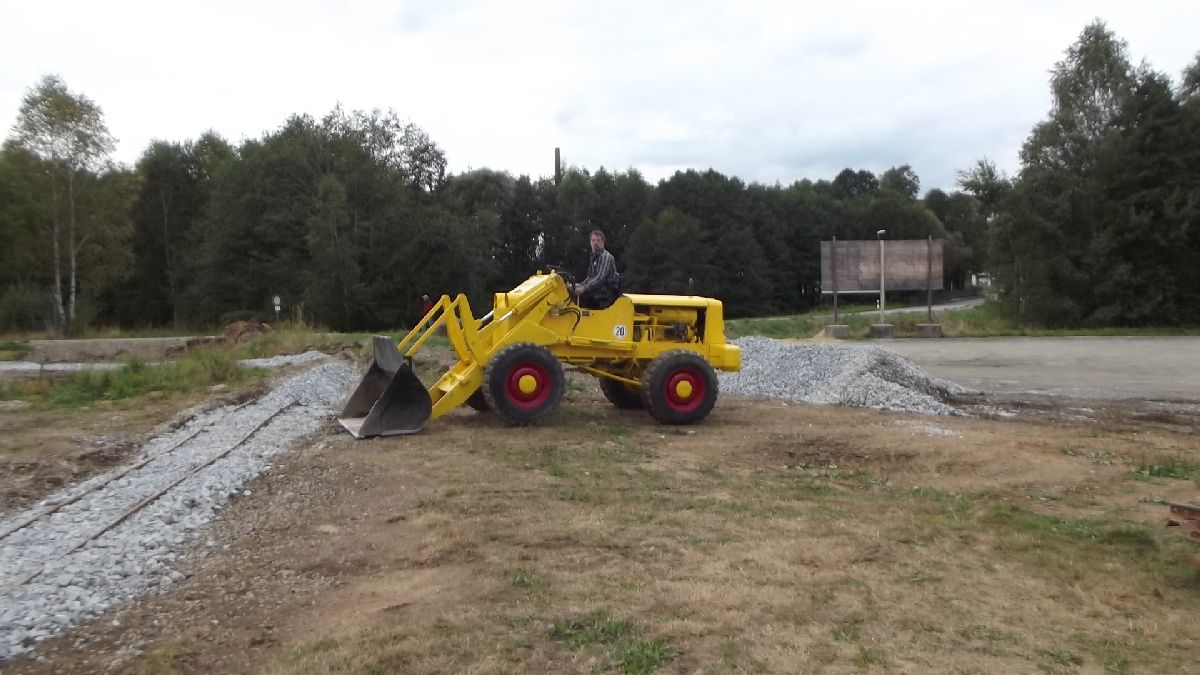

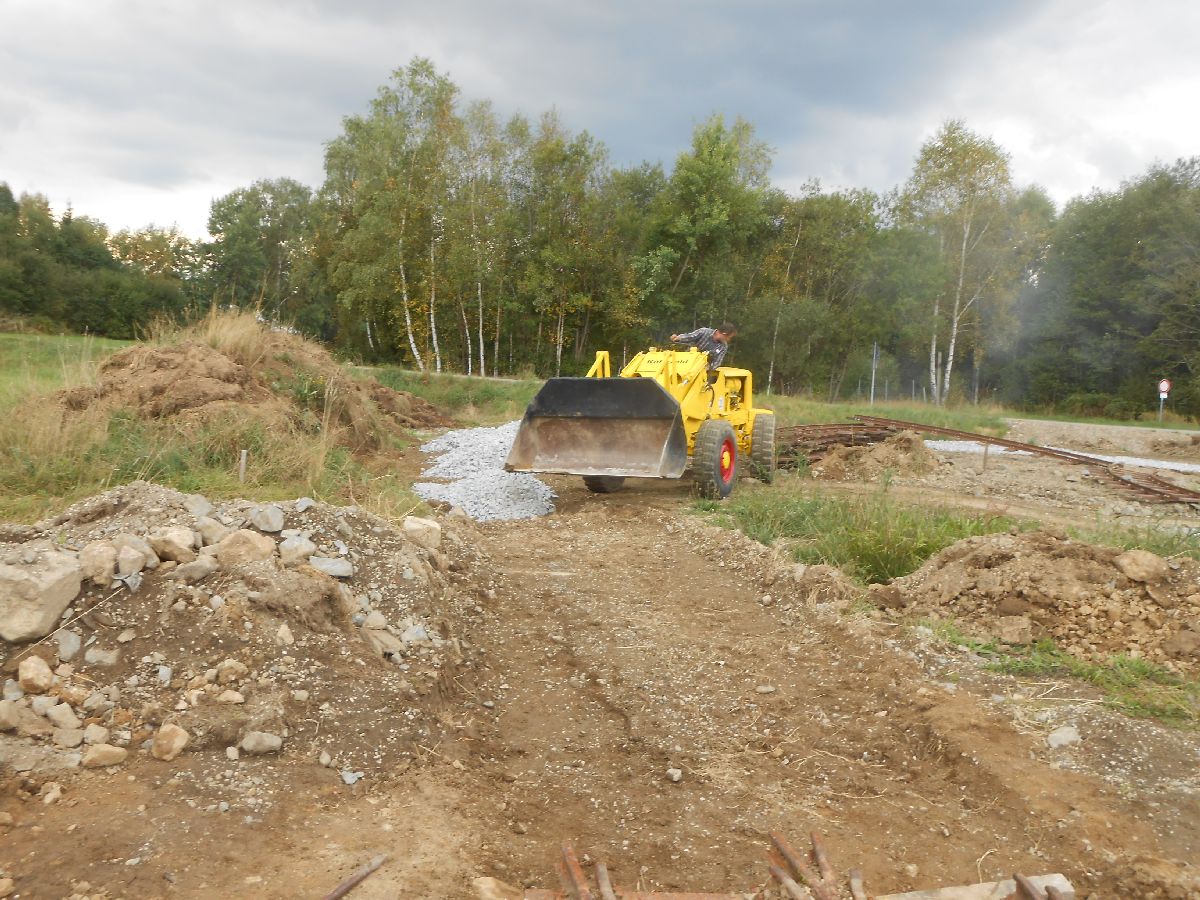

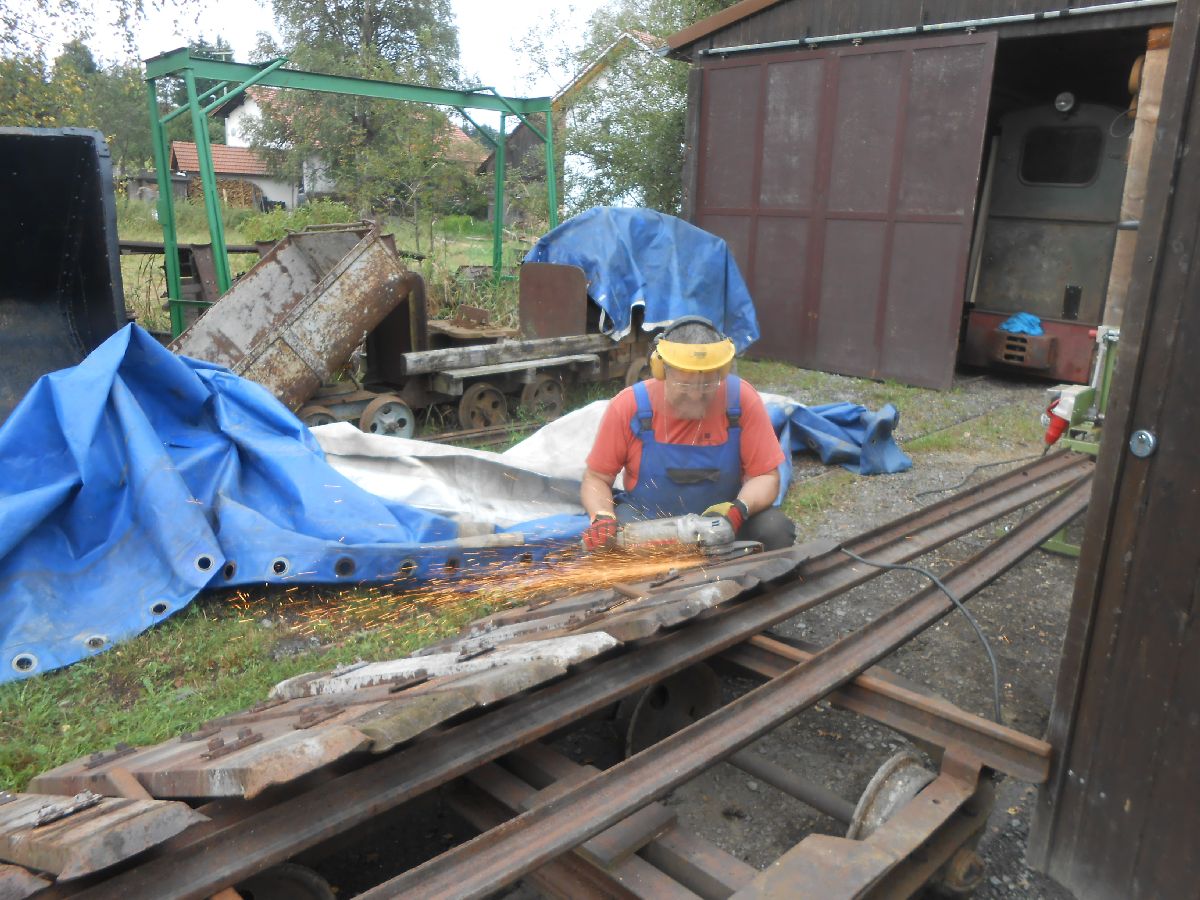

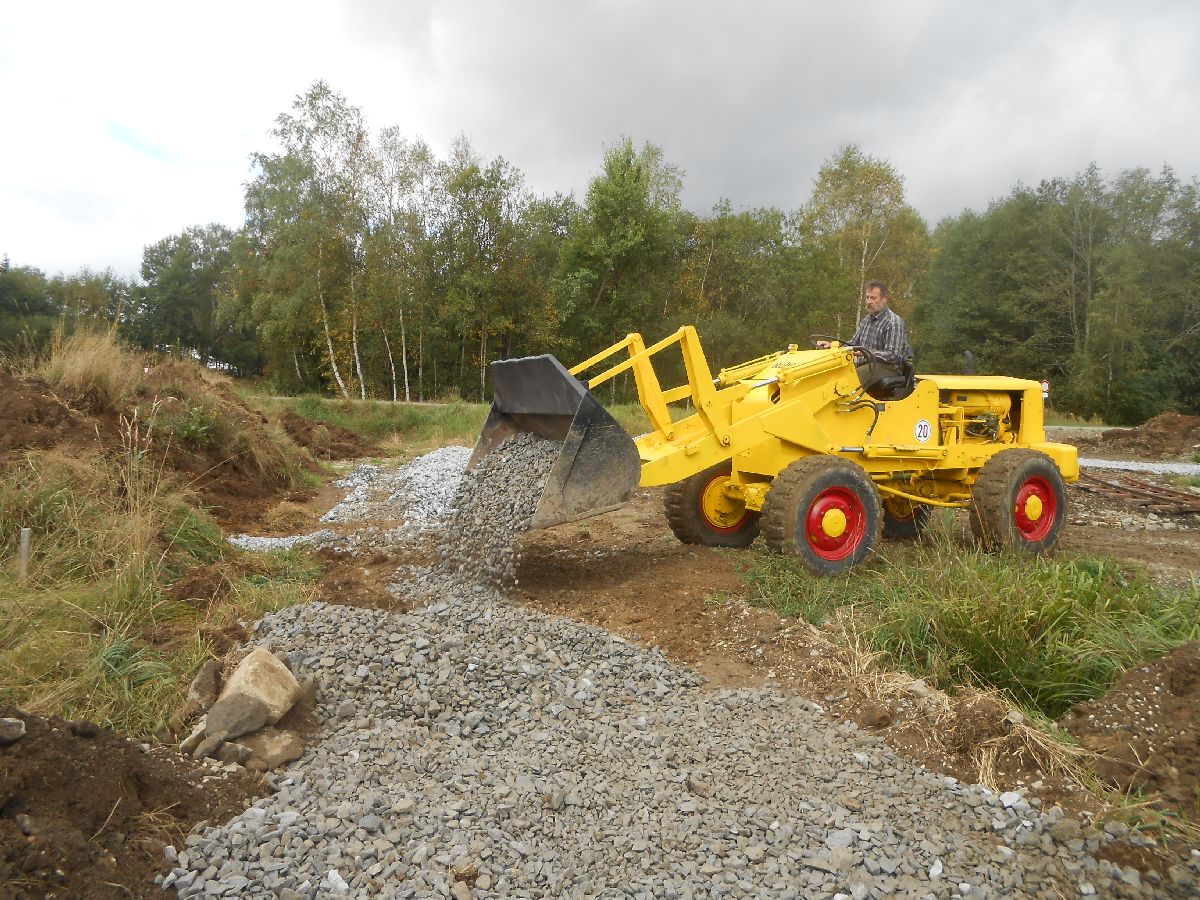

→ Es musten Übergangsbögen für die Abstellanlage in der Wendeschleife gebogen und montiert werden. Dann ging es mit dem Gleisbau weiter |
||||
|
||||

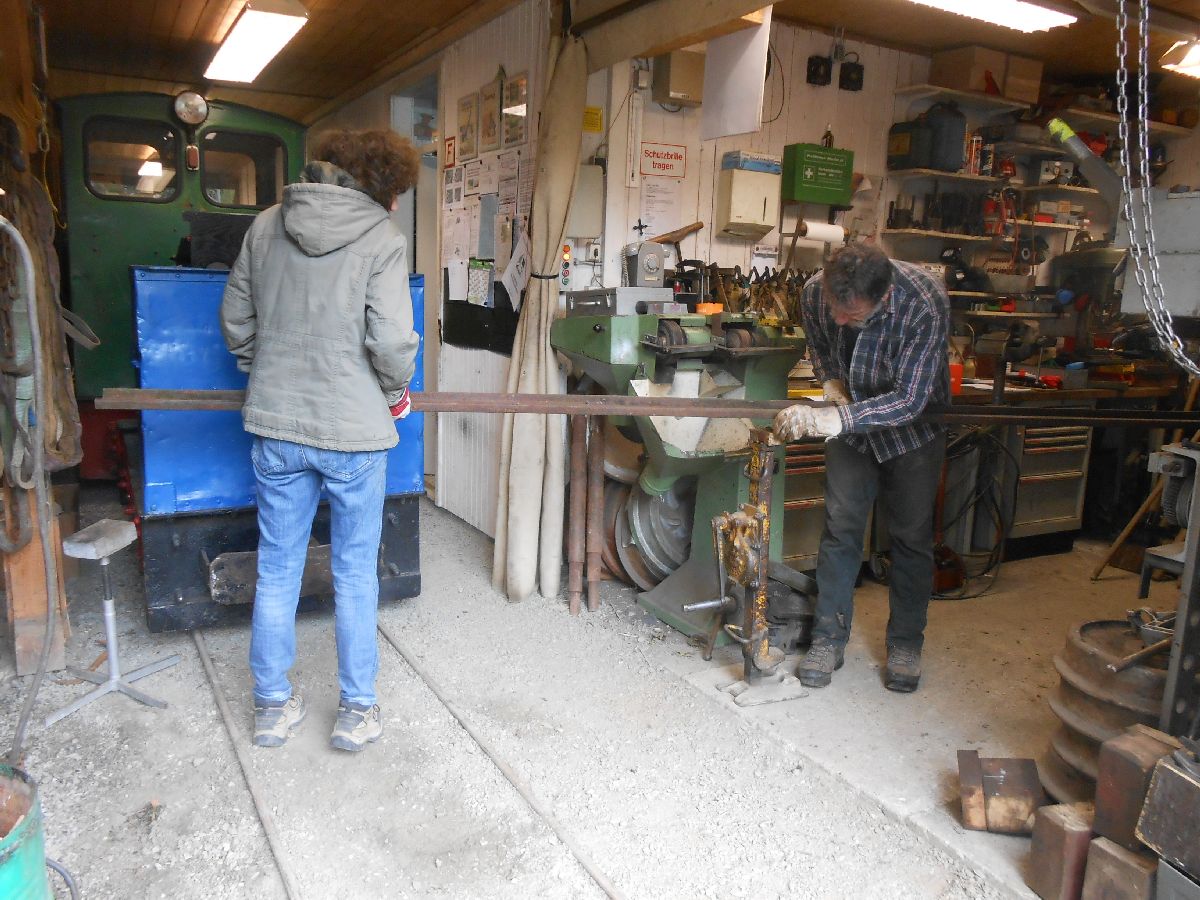

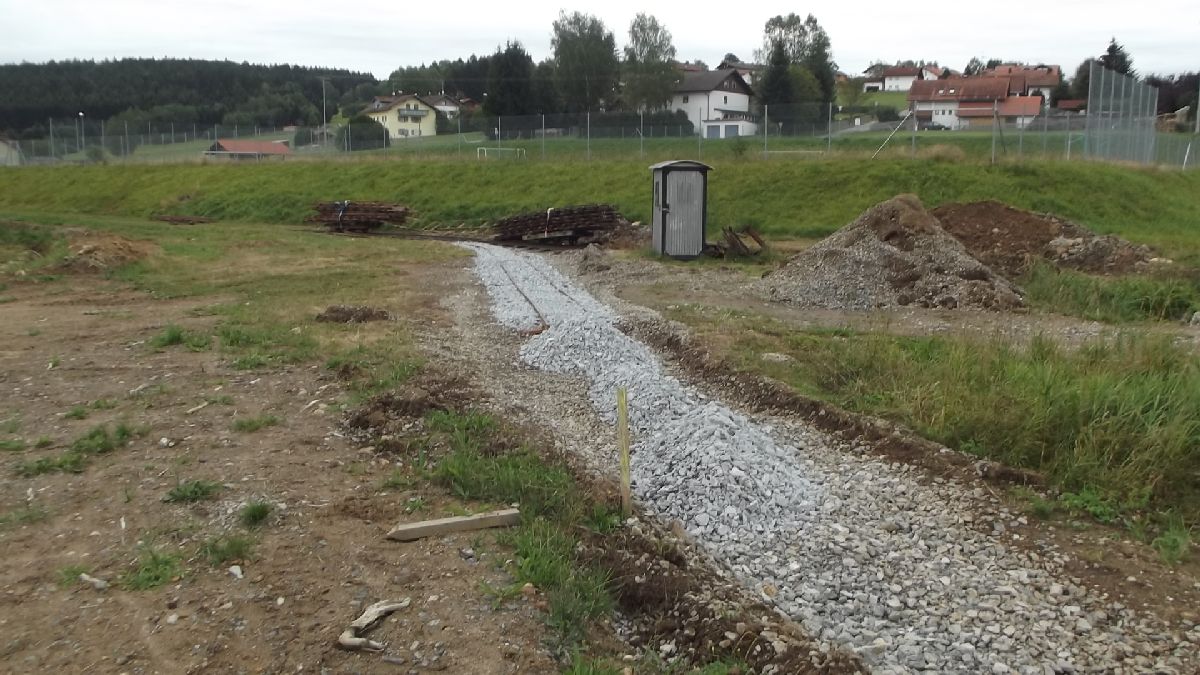

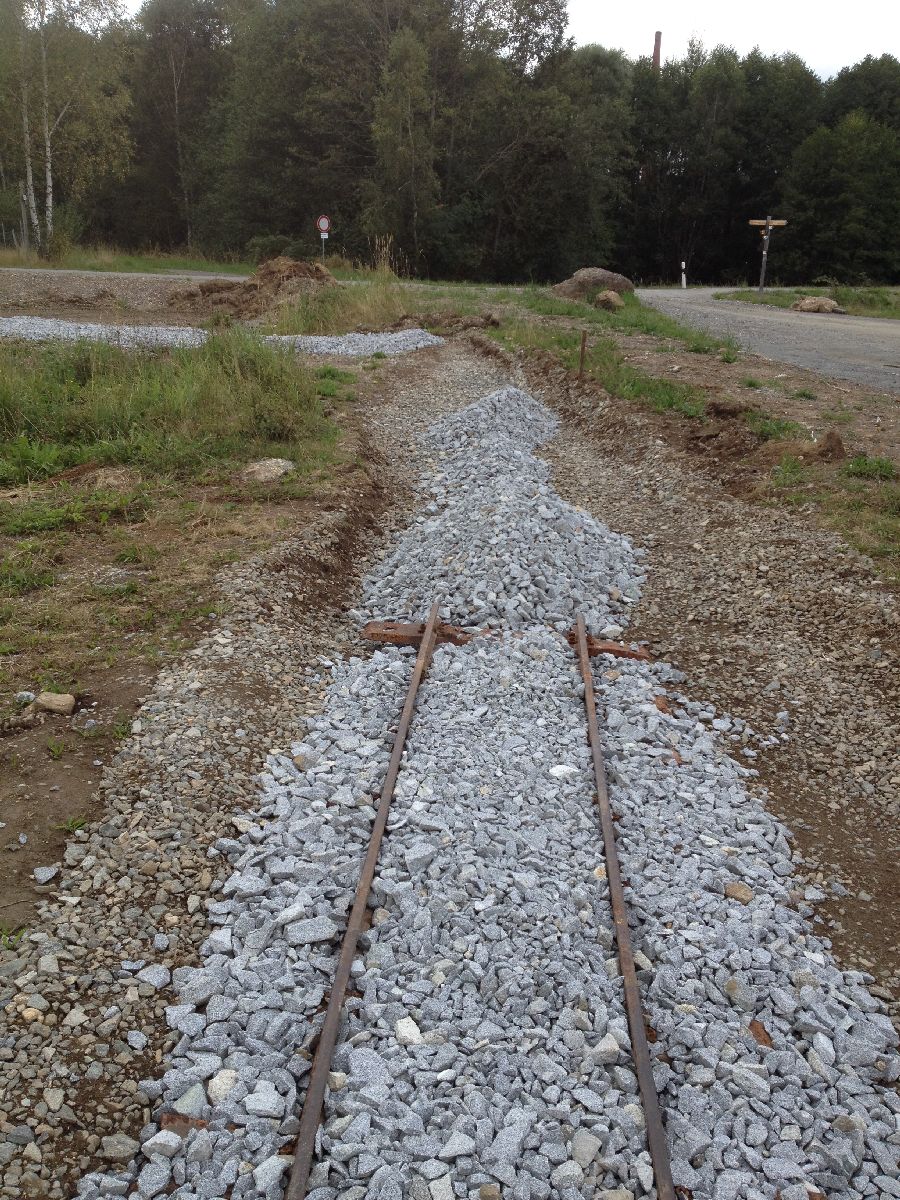

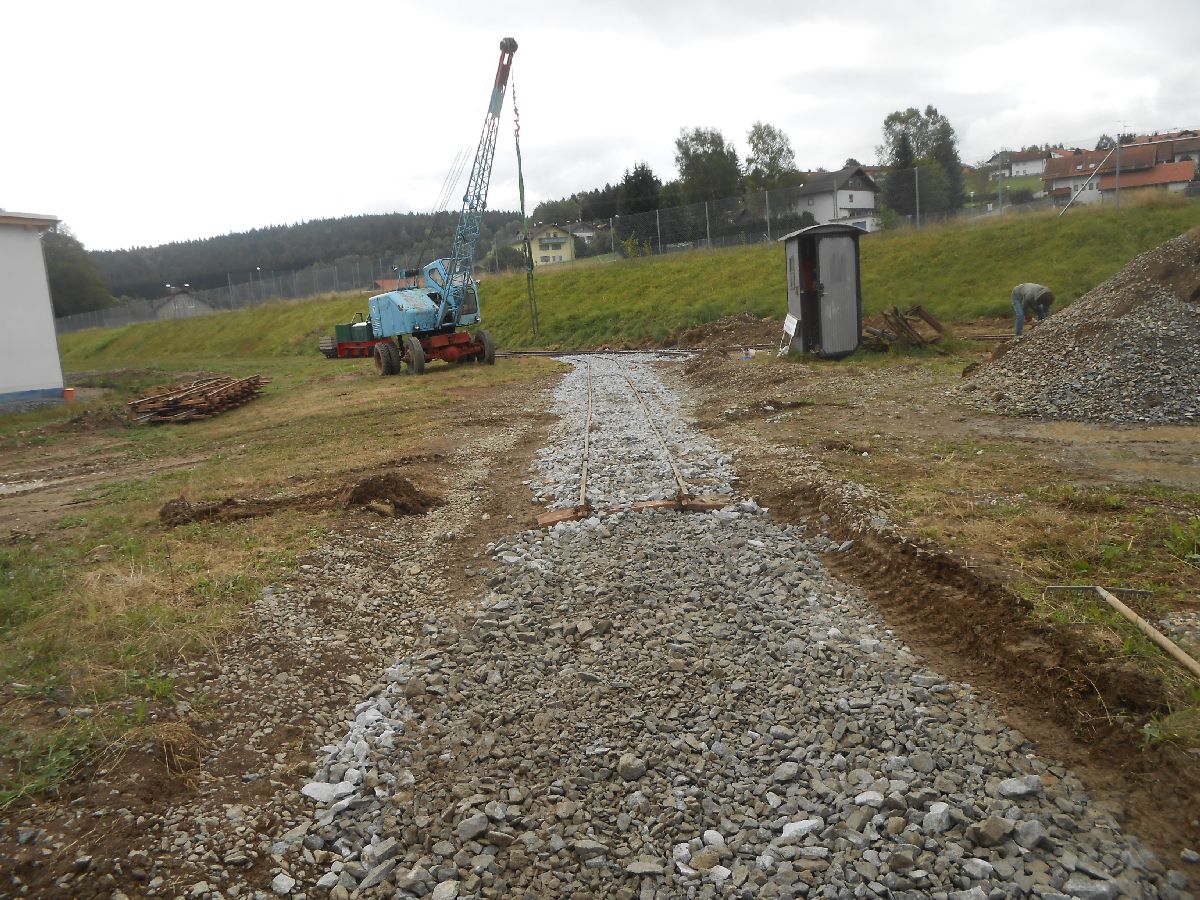

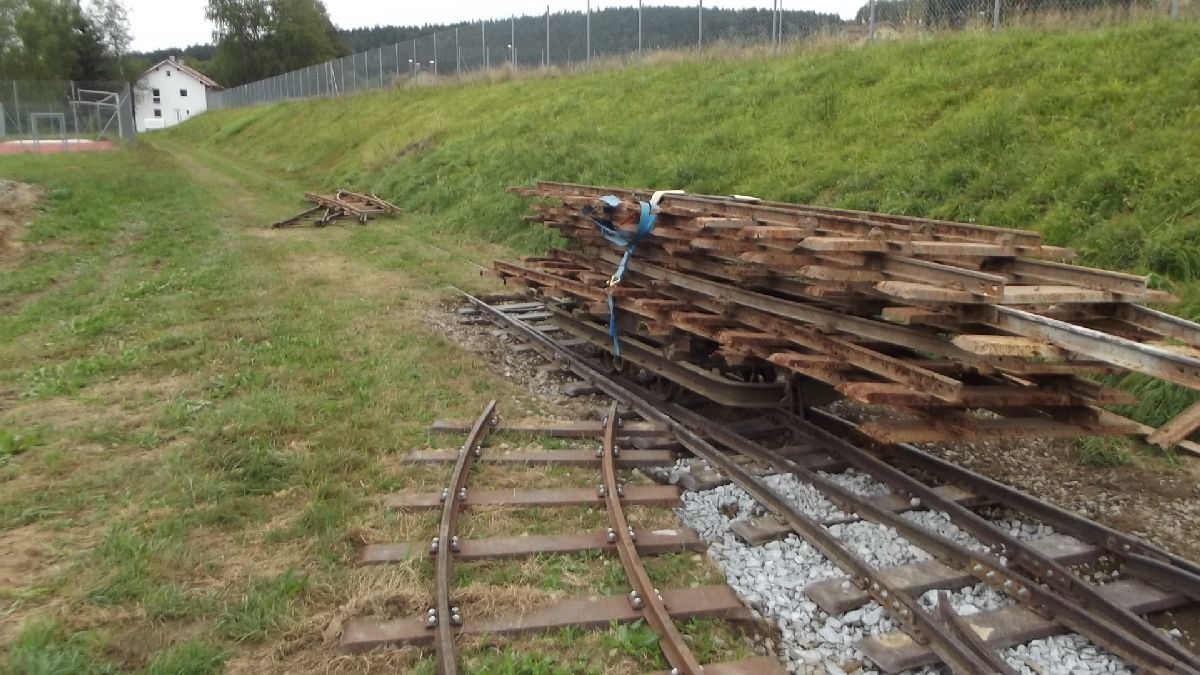

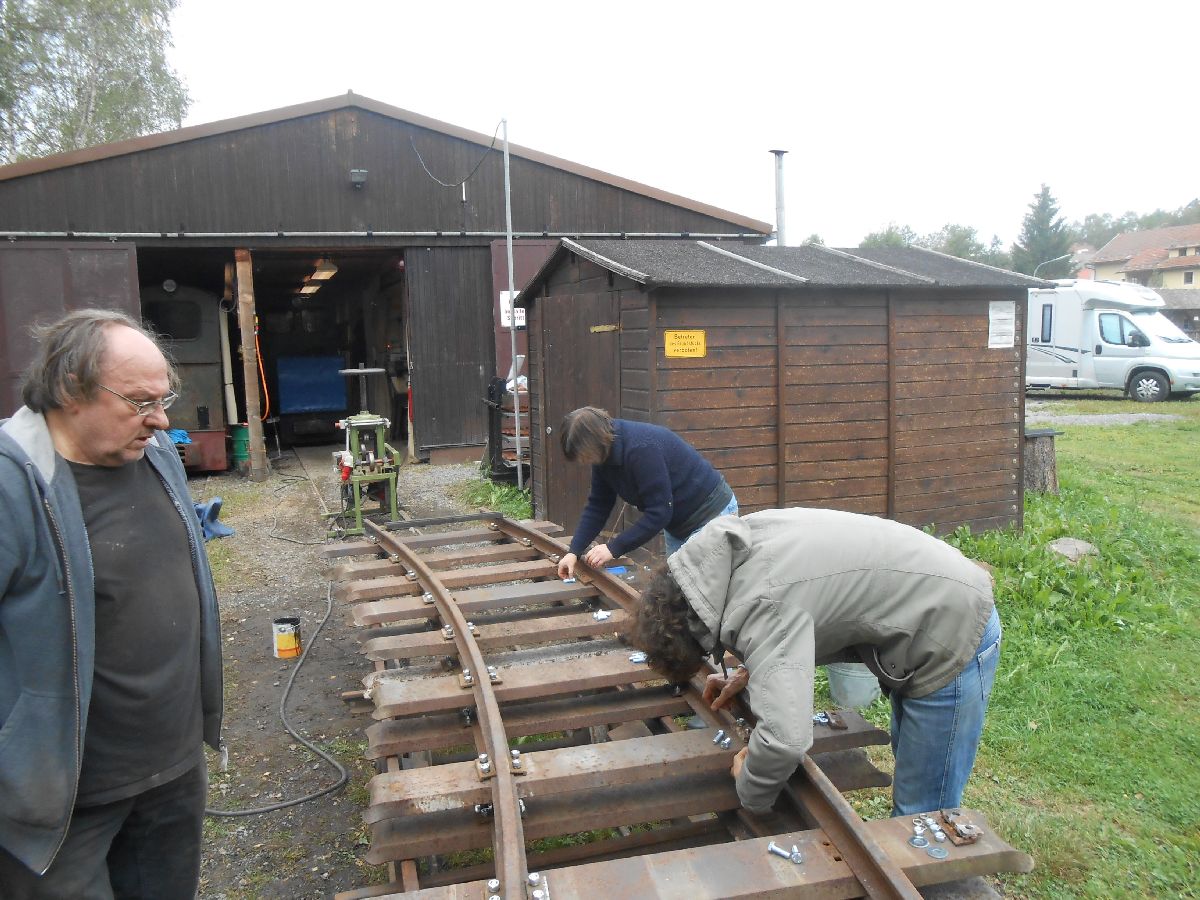

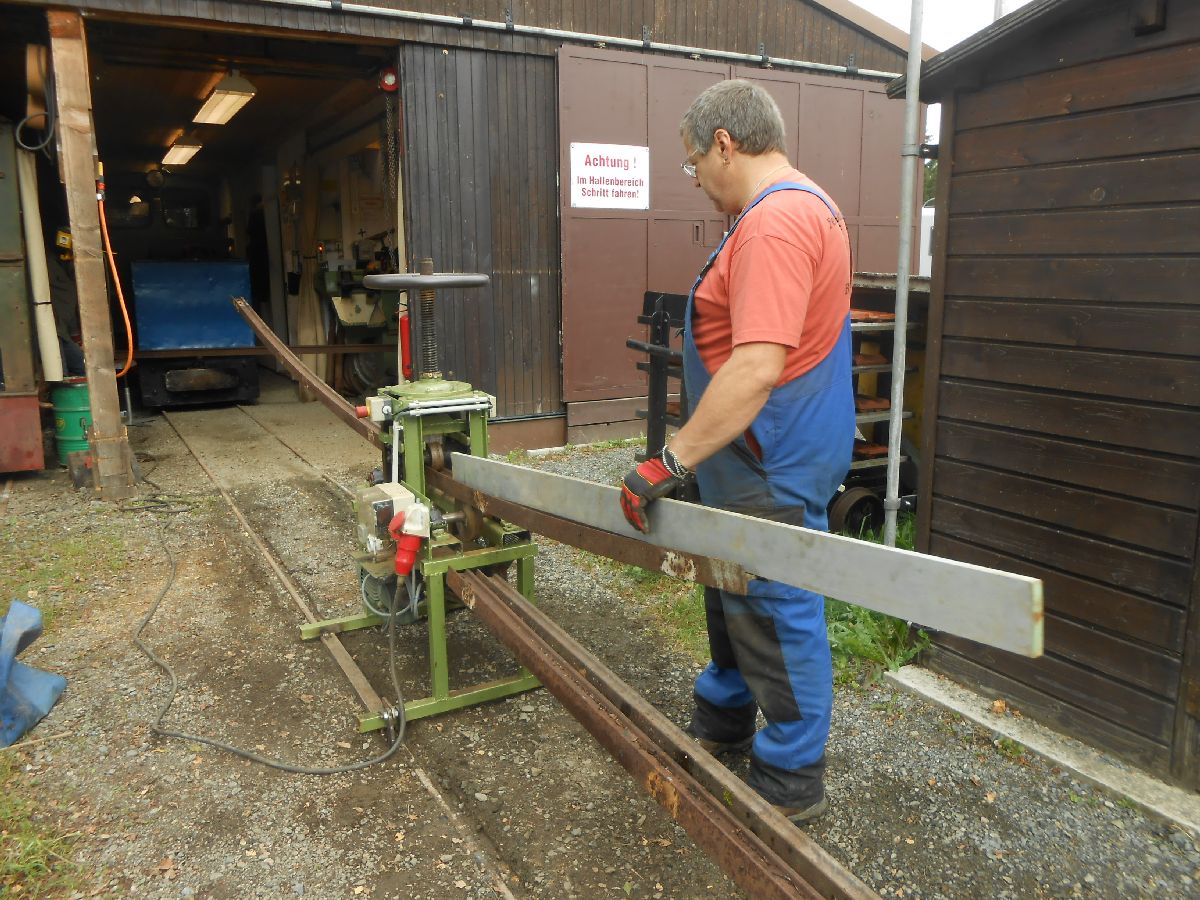

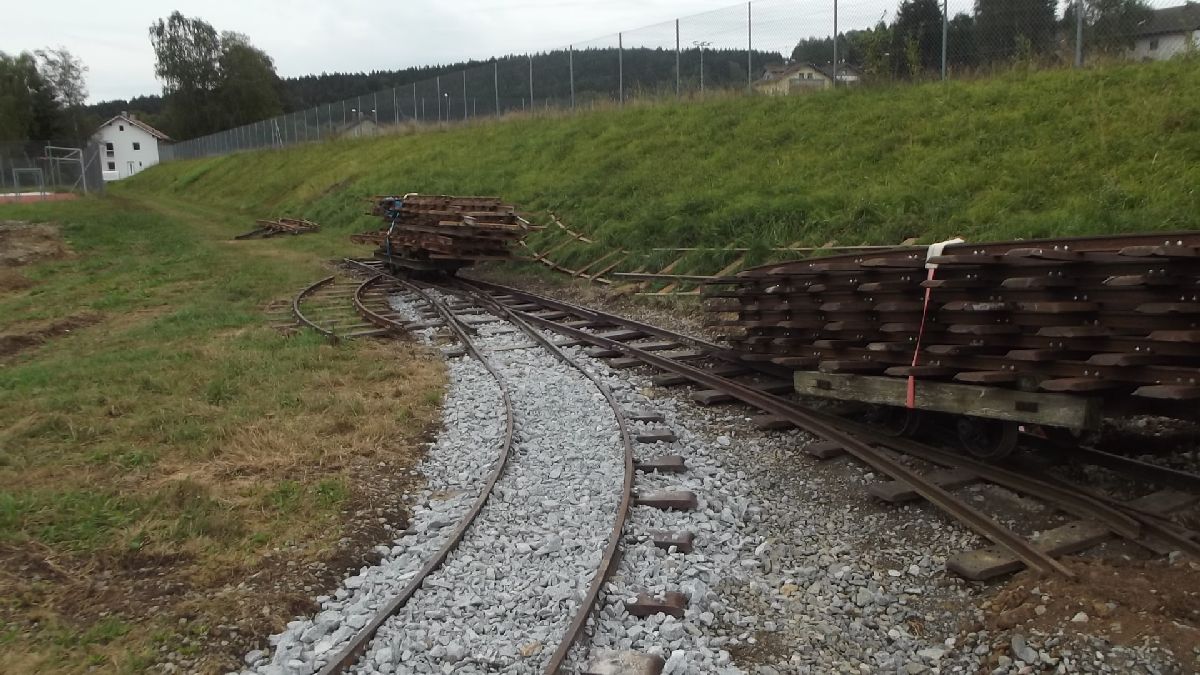

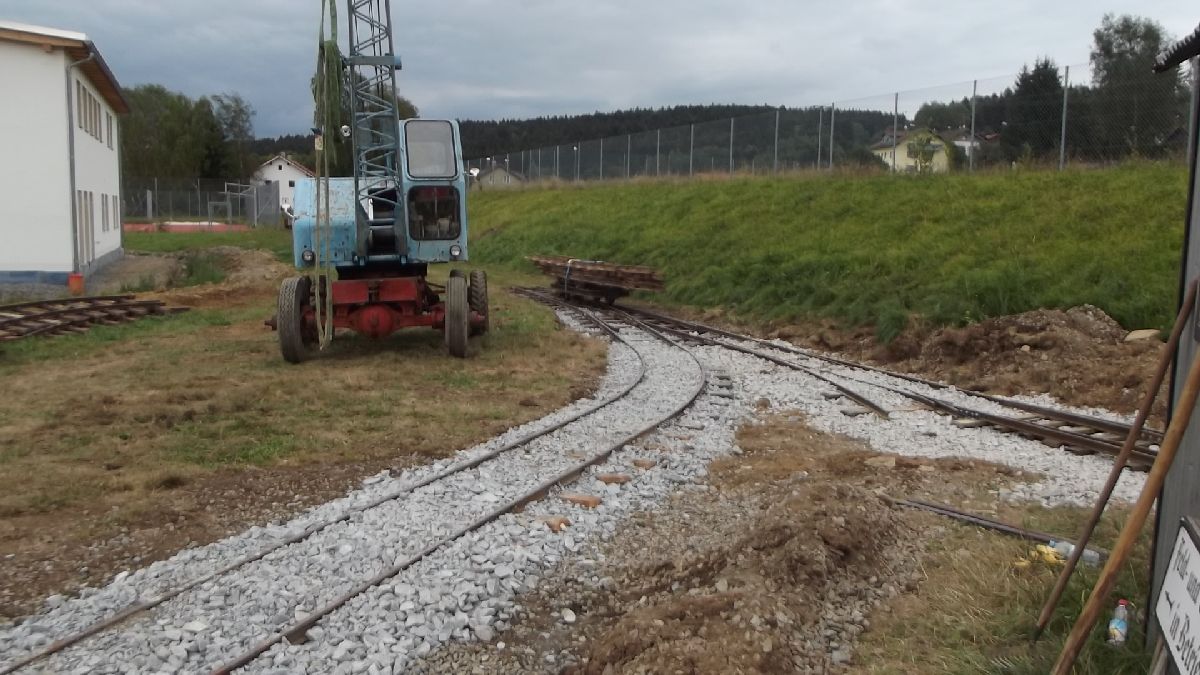

Übergangsbögen werden gebogen |
|
|||
|
|
|
|
|
|
|
|
||

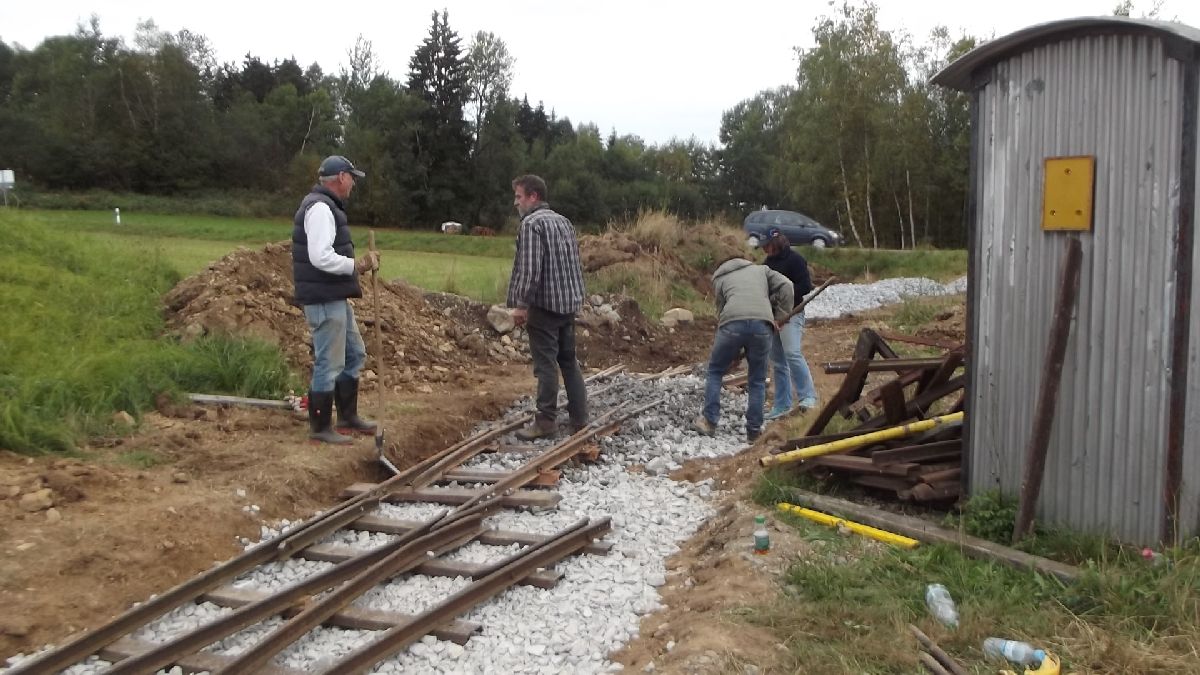

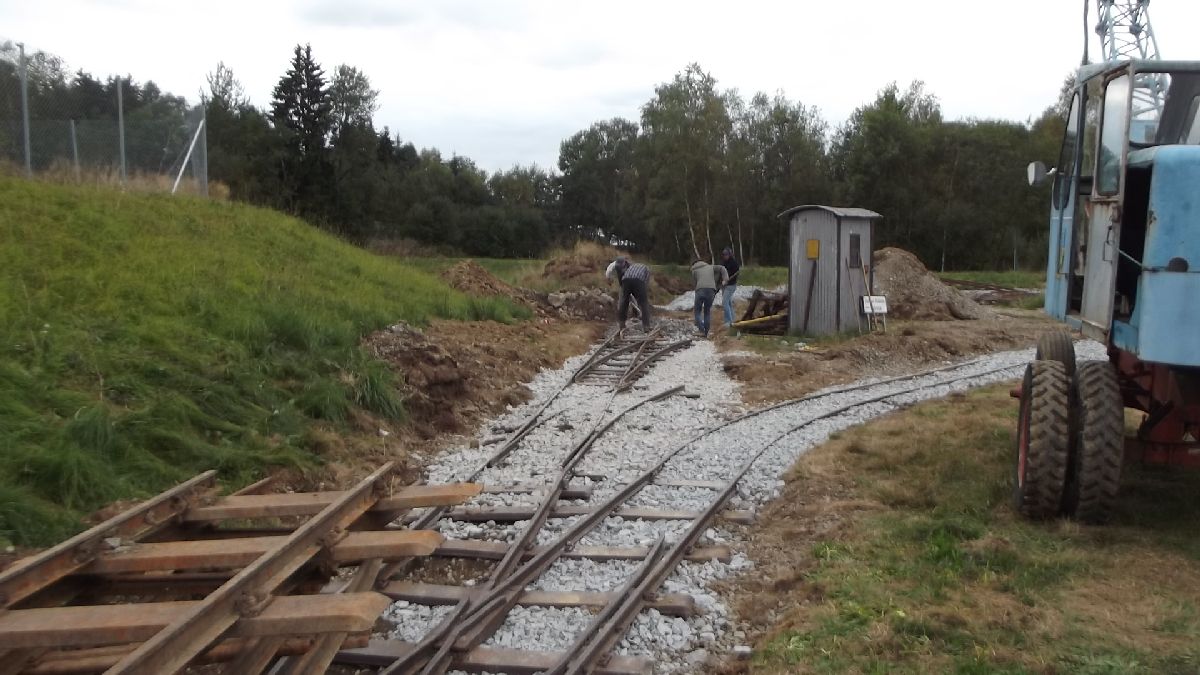

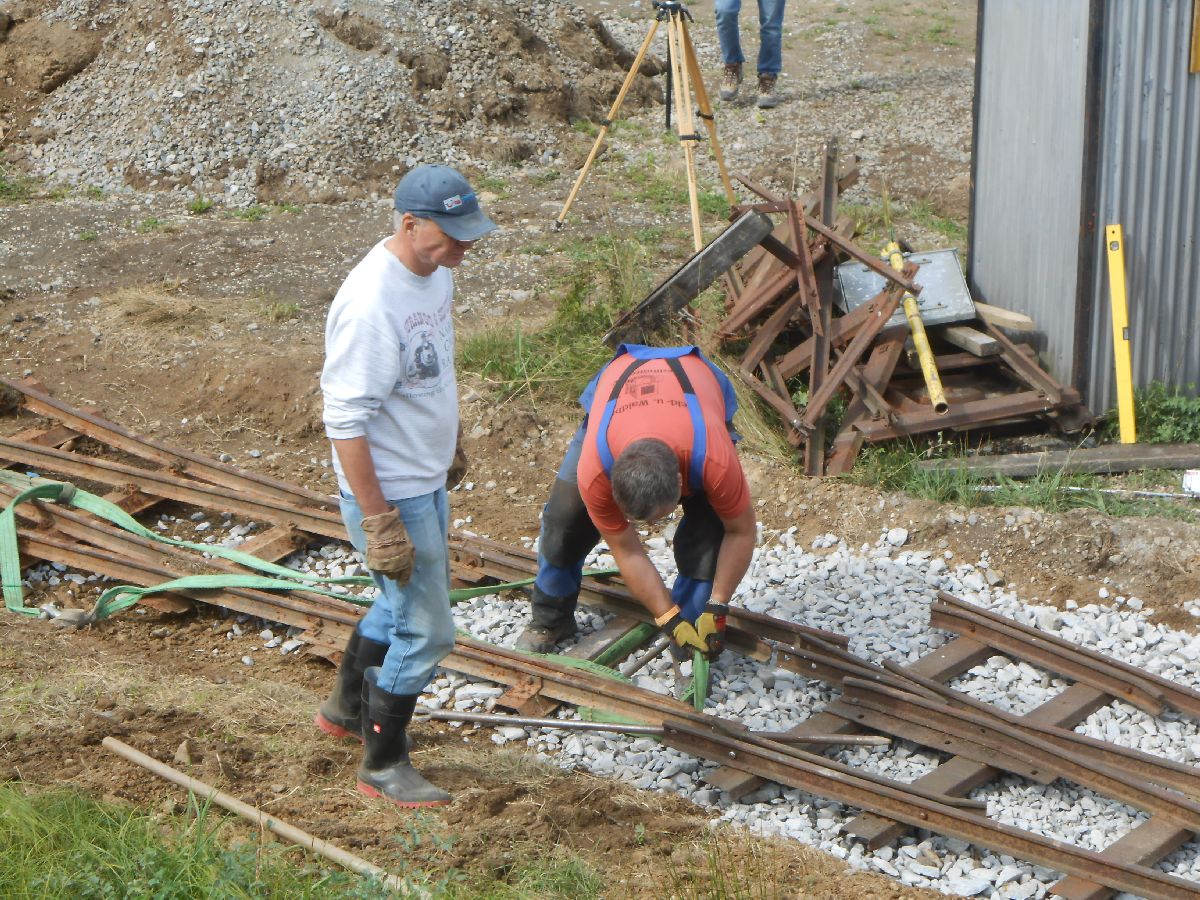

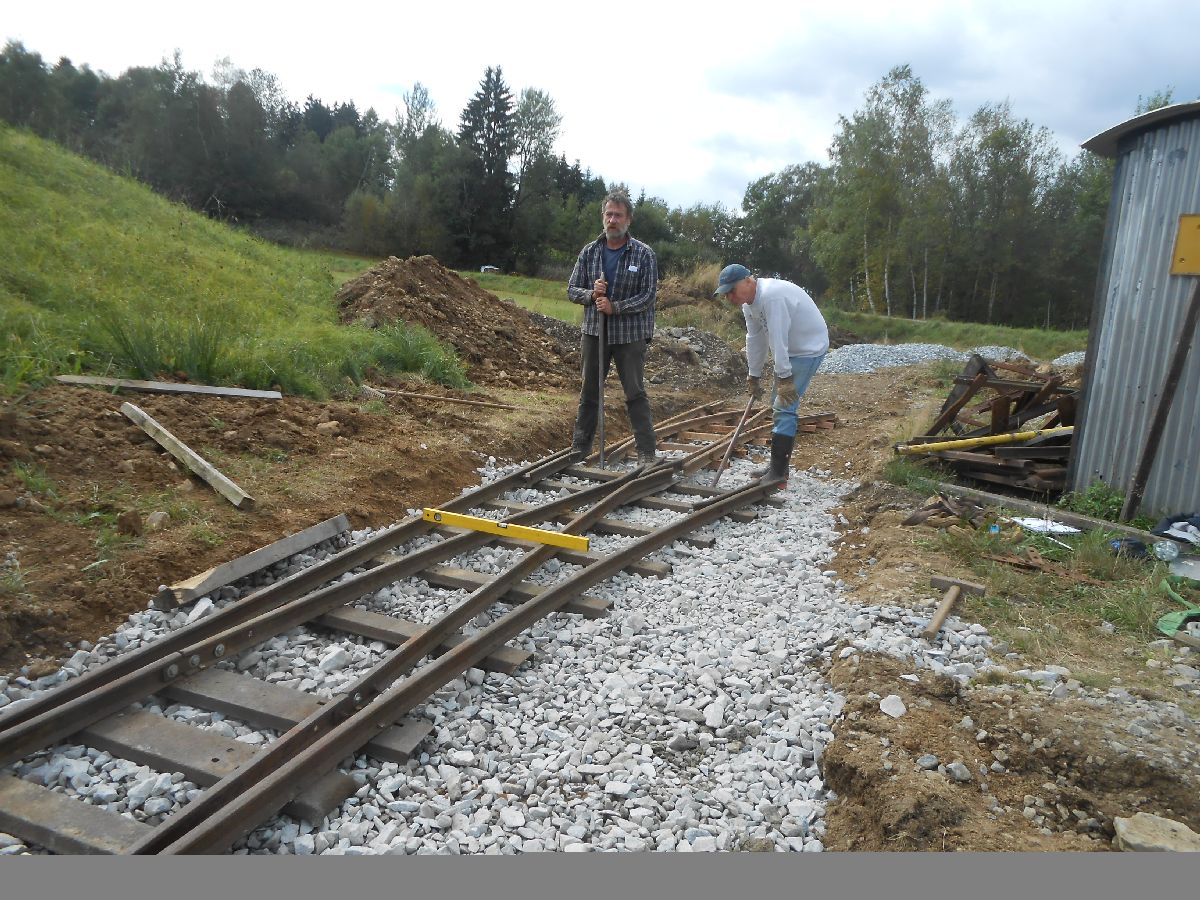

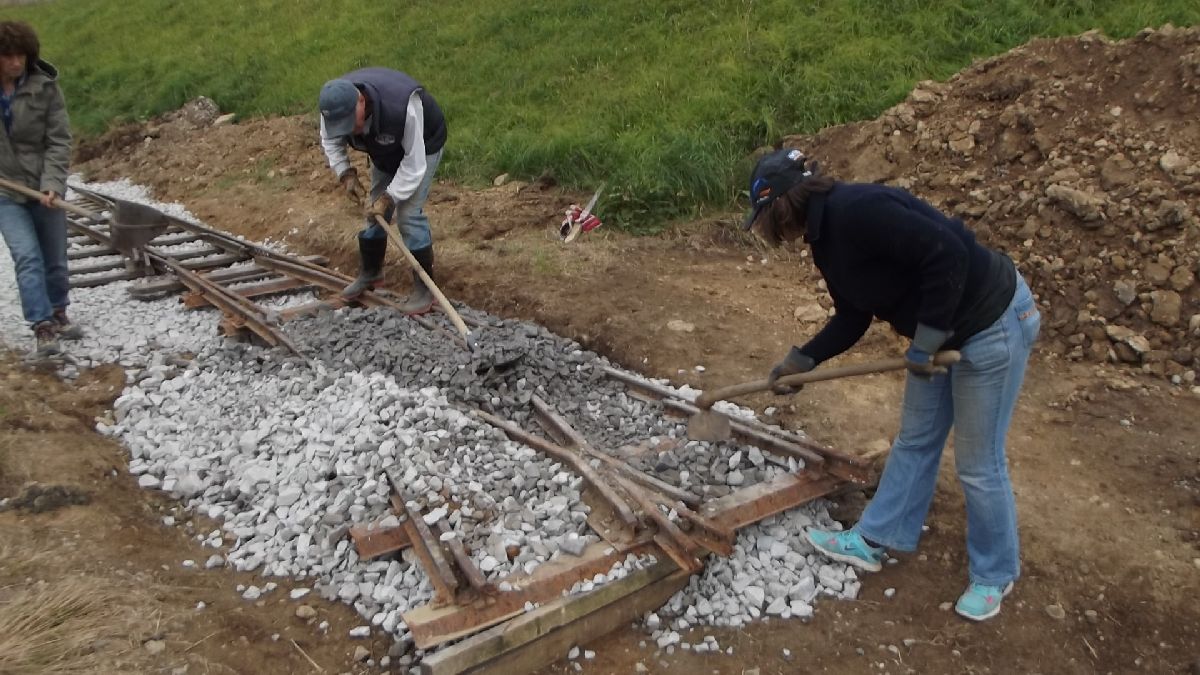

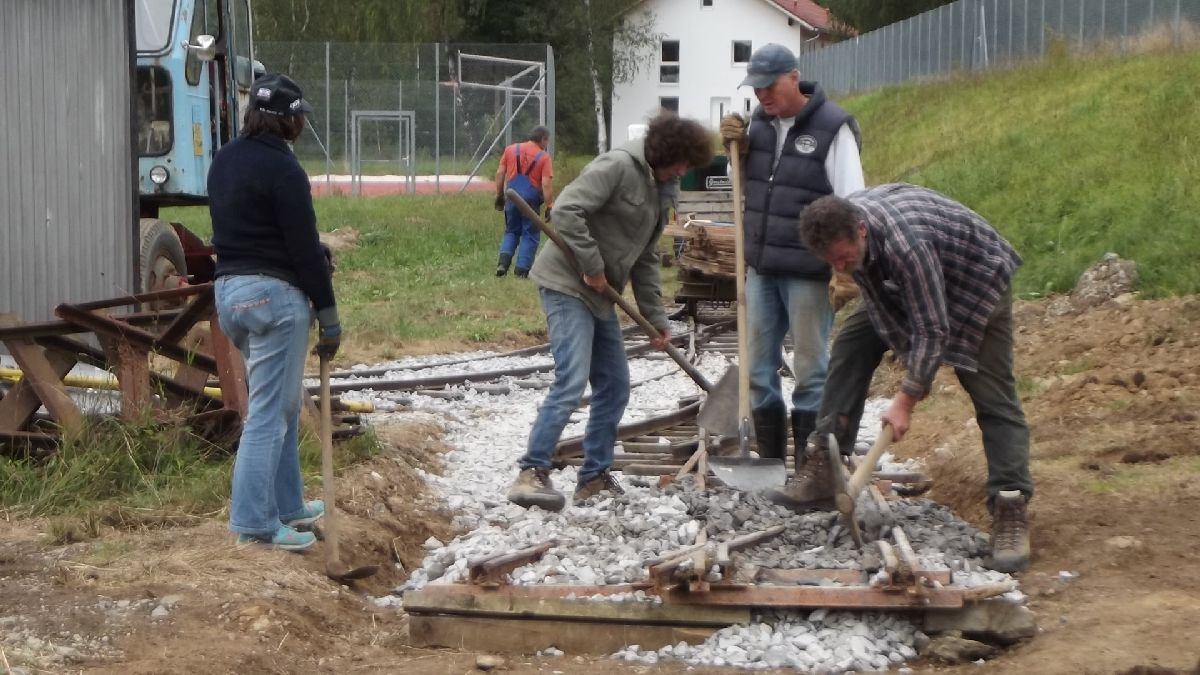

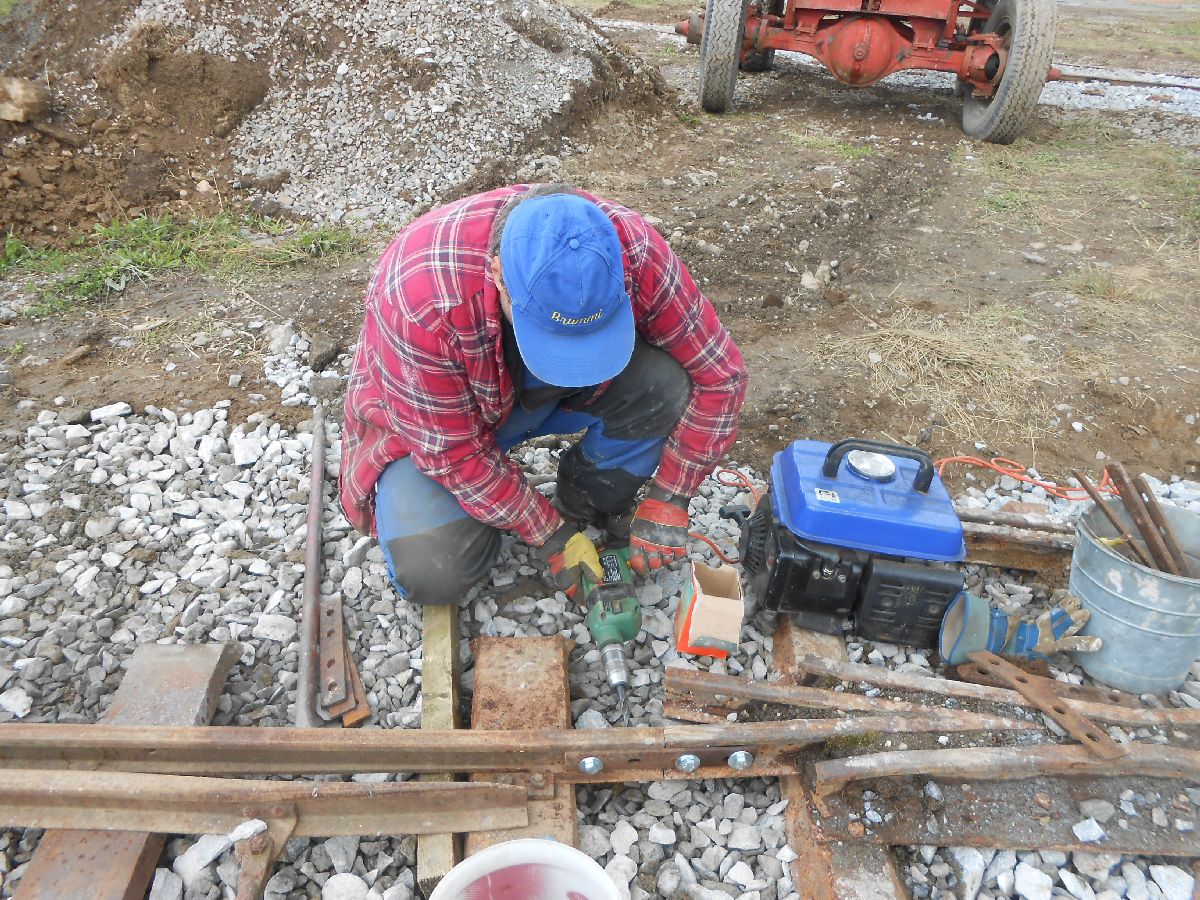

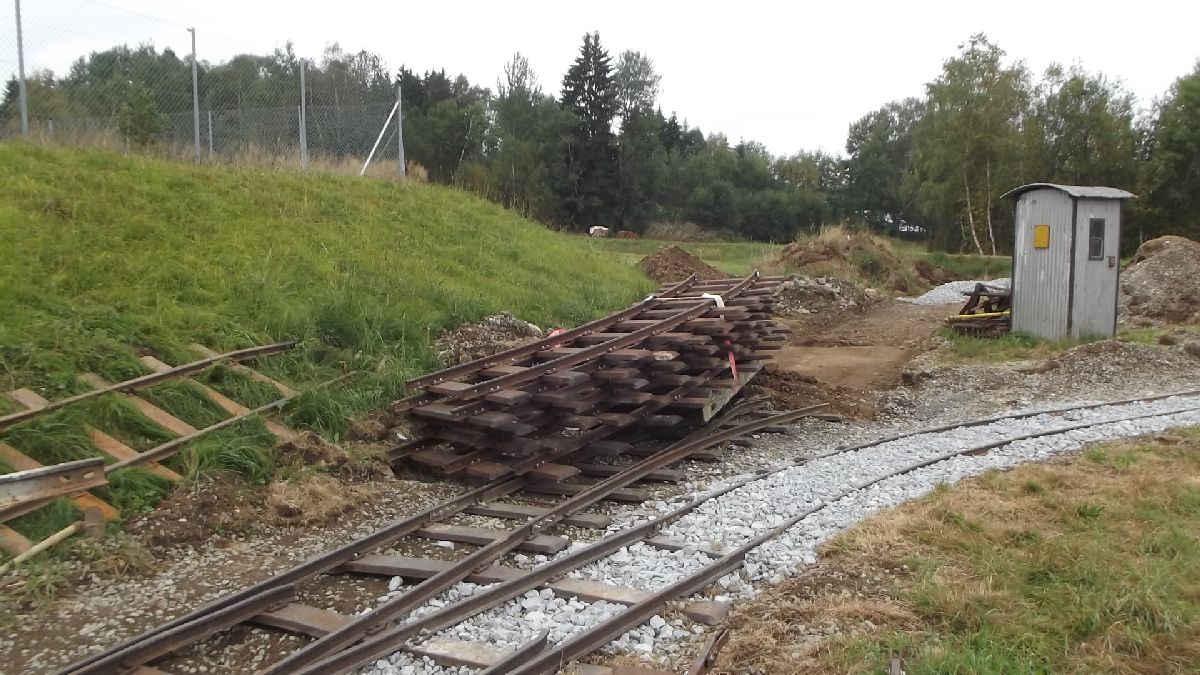

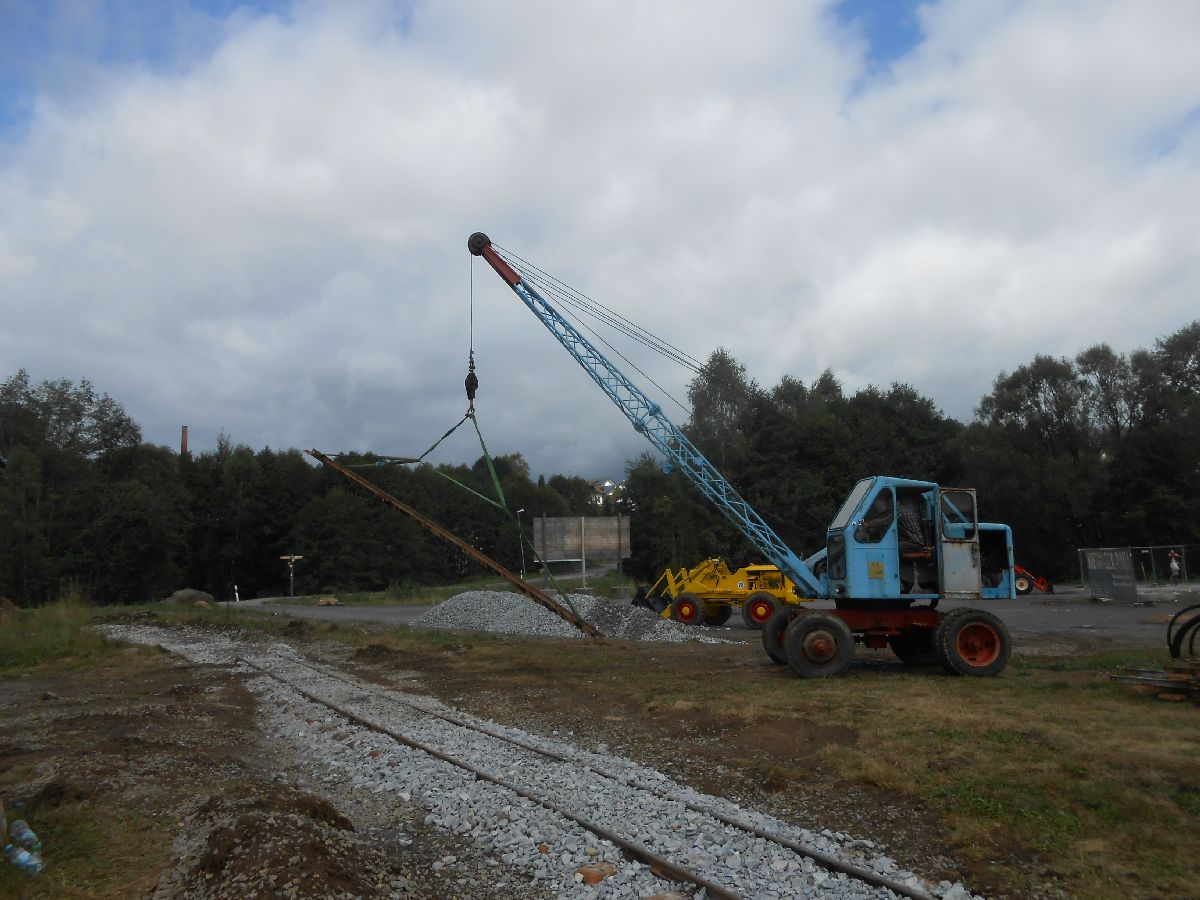

Weicheneinbau für die Abstellanlage in der Wendeschleife |
|
|||
|
|
|
|
|
|
|
|
|
|
|
|

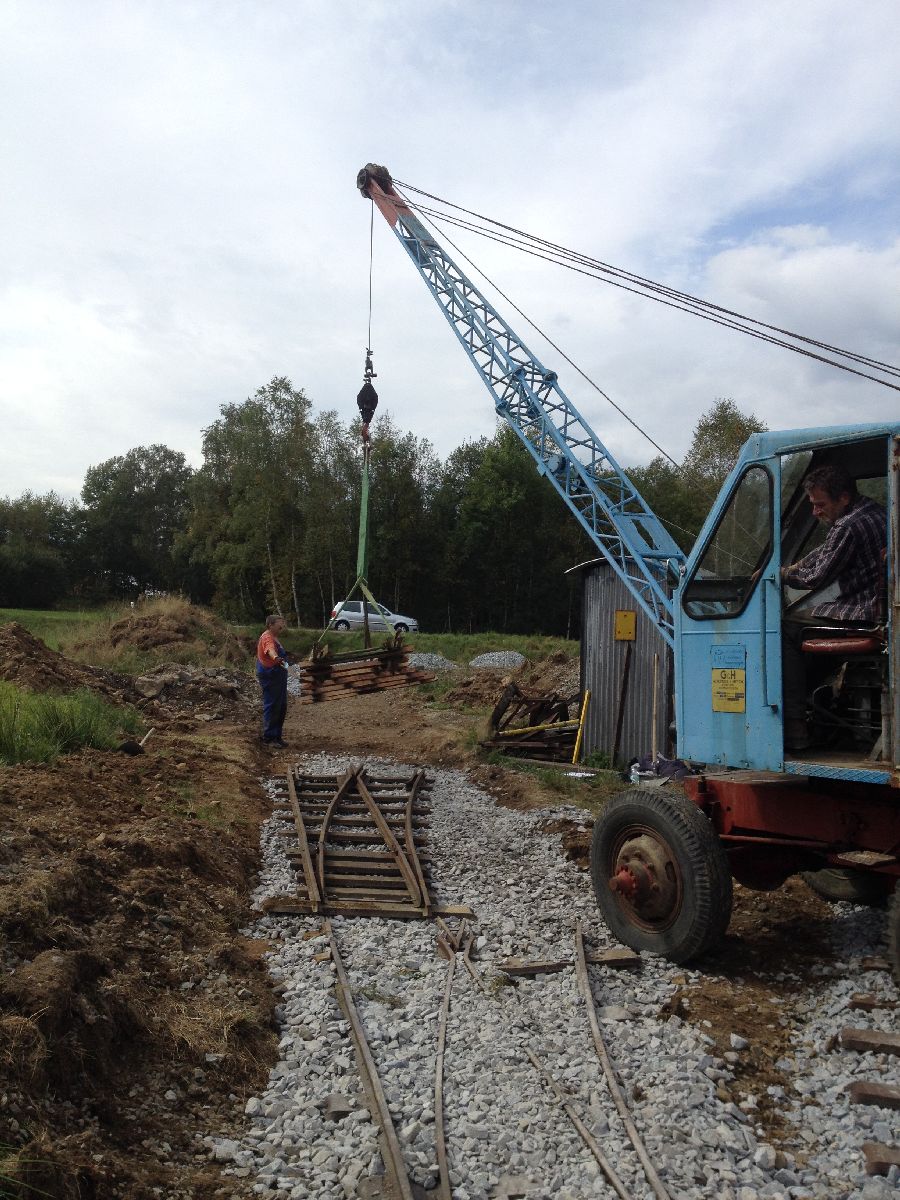

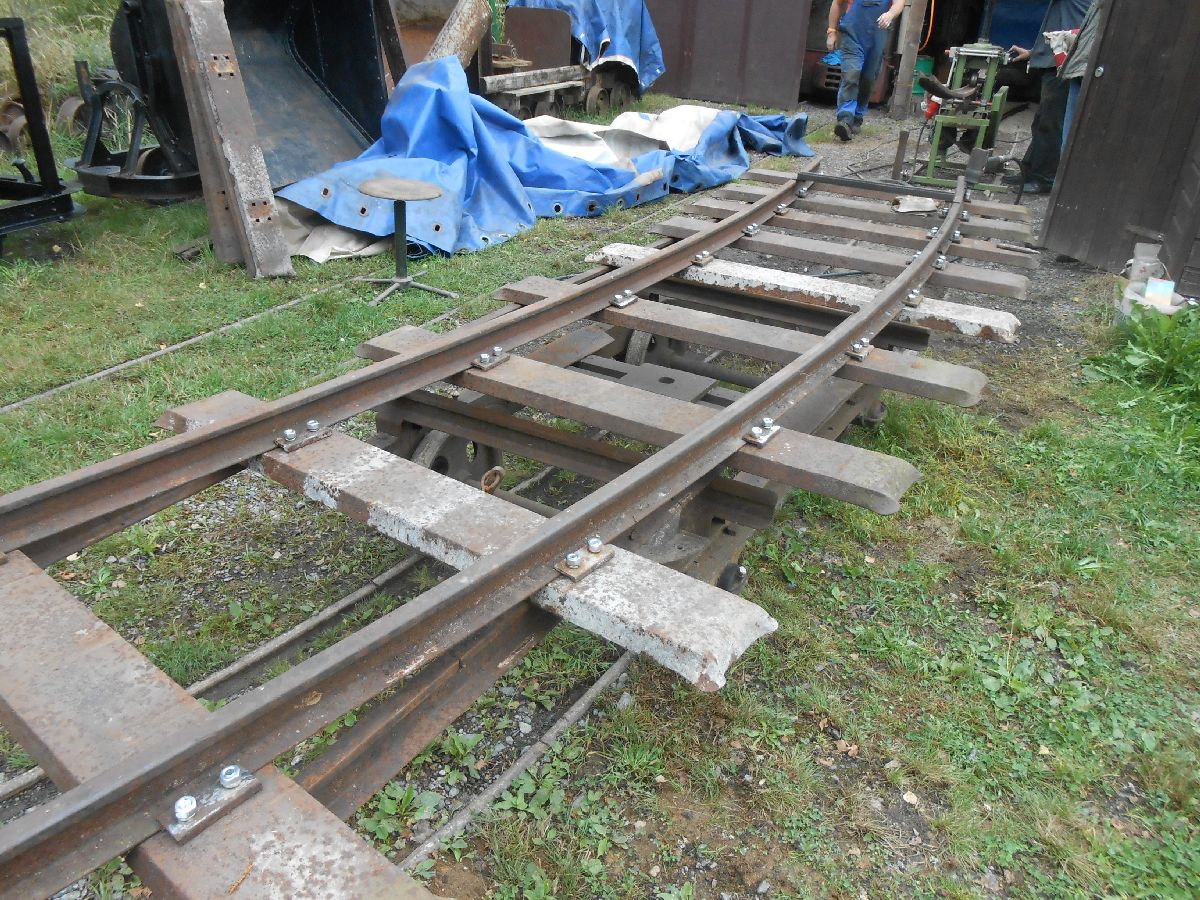

2. Weiche |
|
|
|
|
|
3. Weiche |
|
|
4. Weiche |
|
|
|

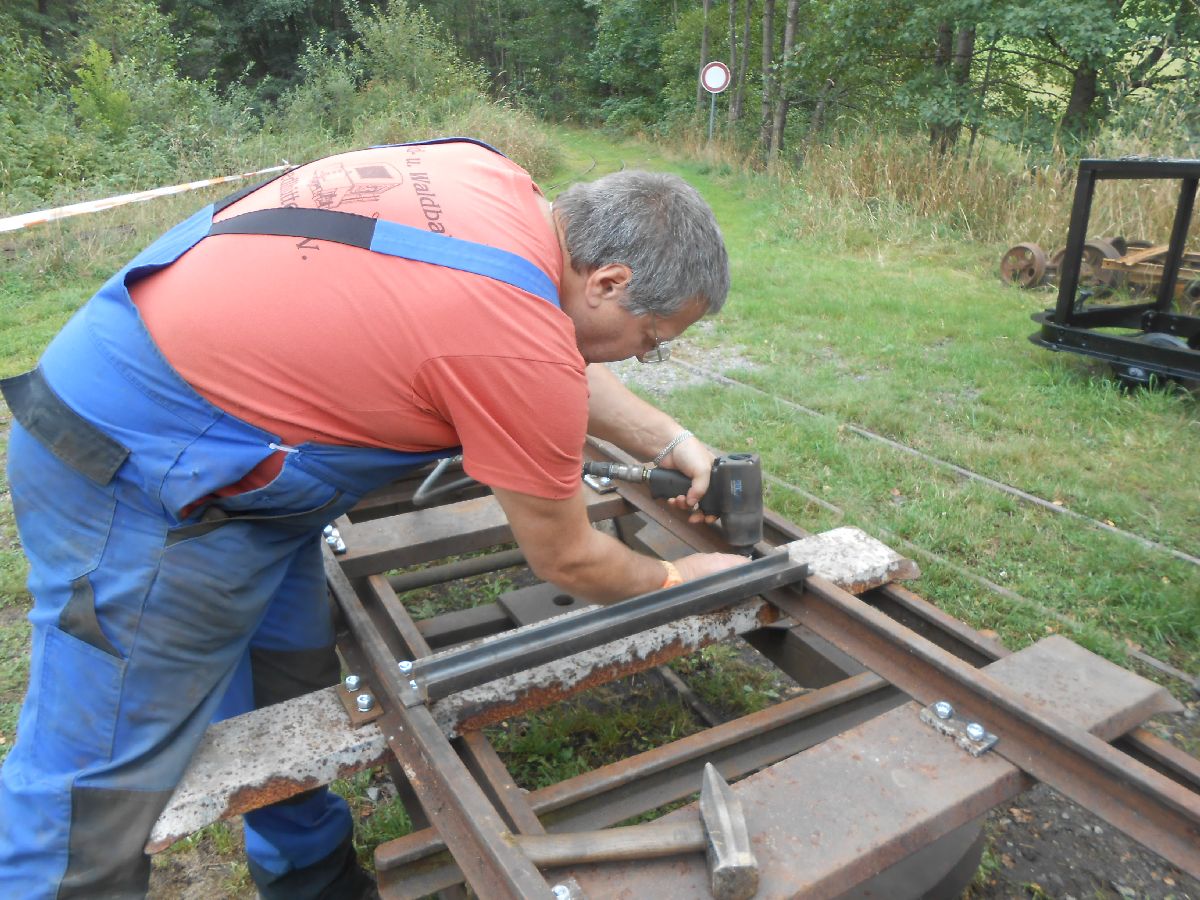

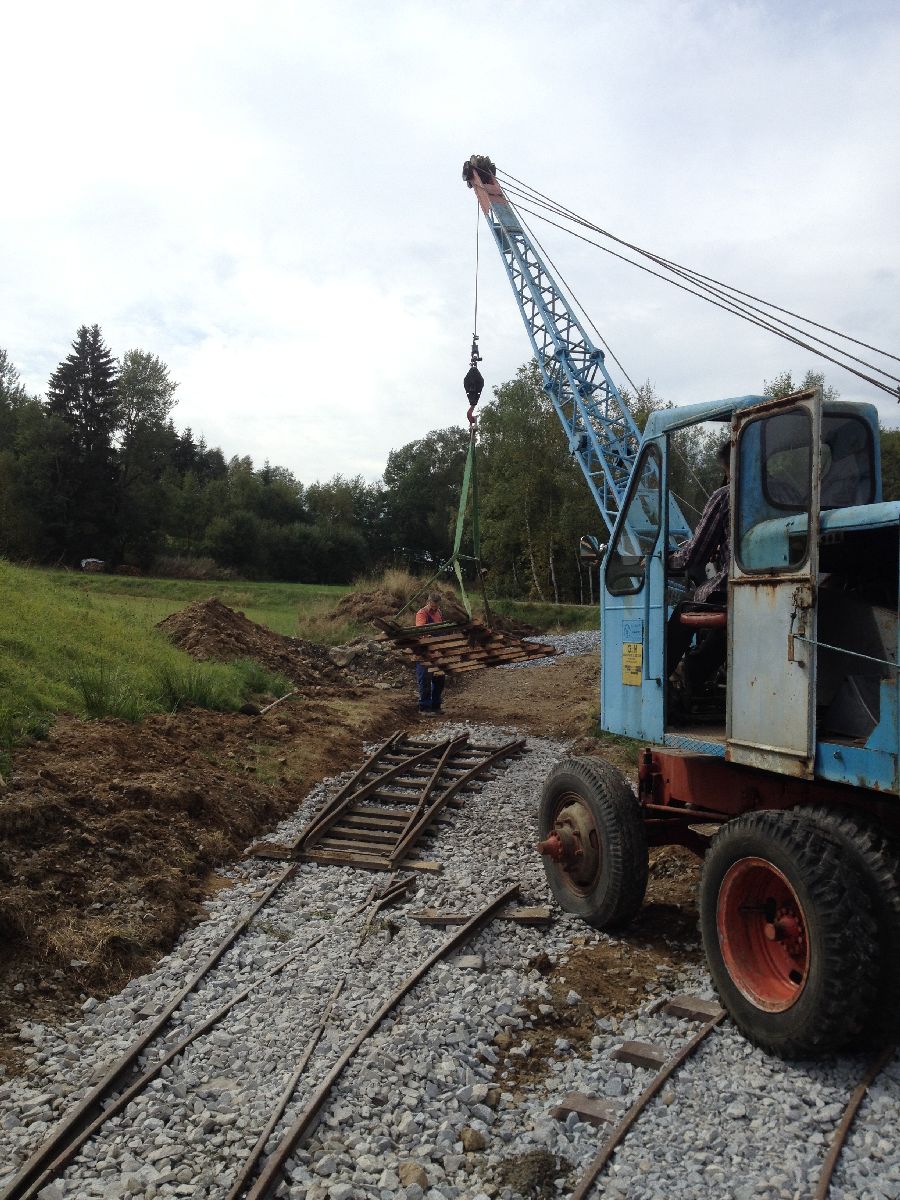

Ausrichten der Weiche |
|
|
|
|
|
|
|
|
|
|

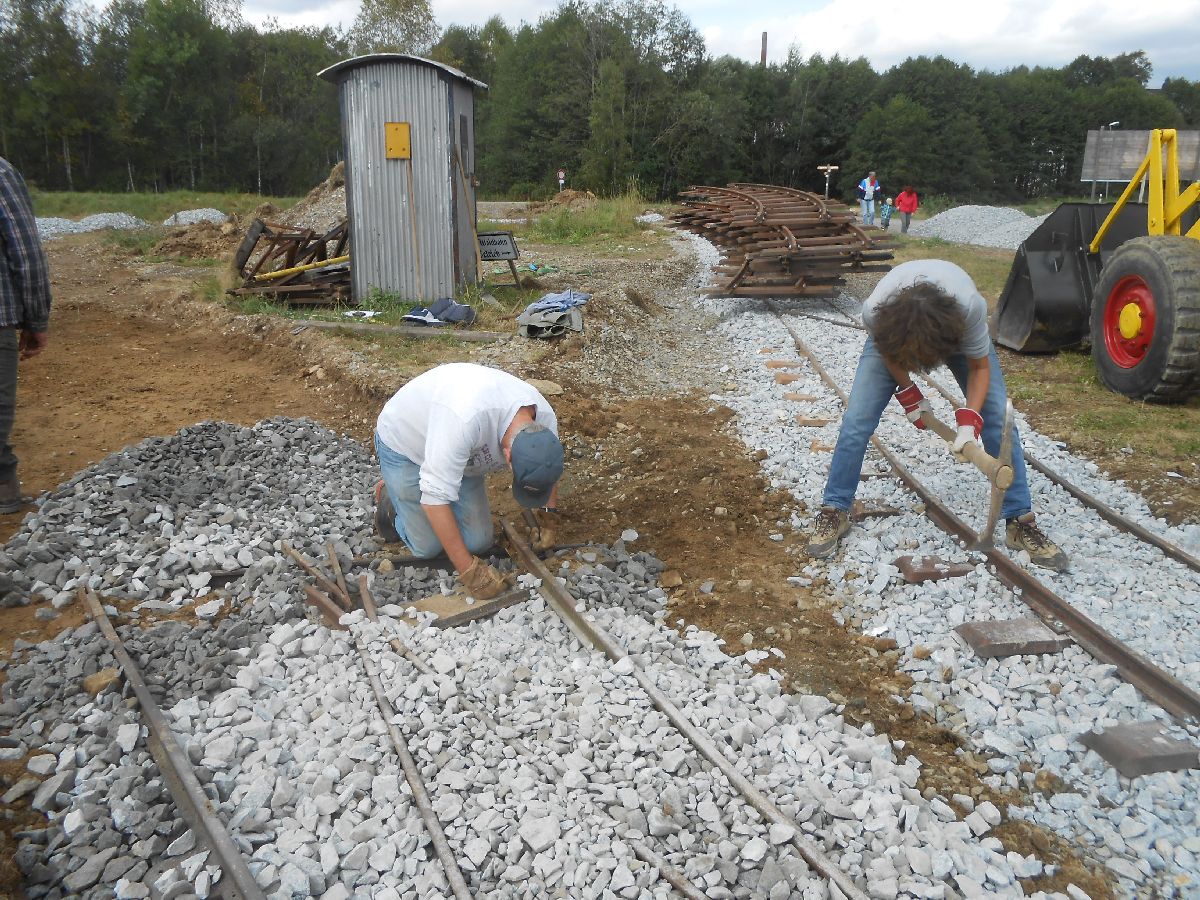

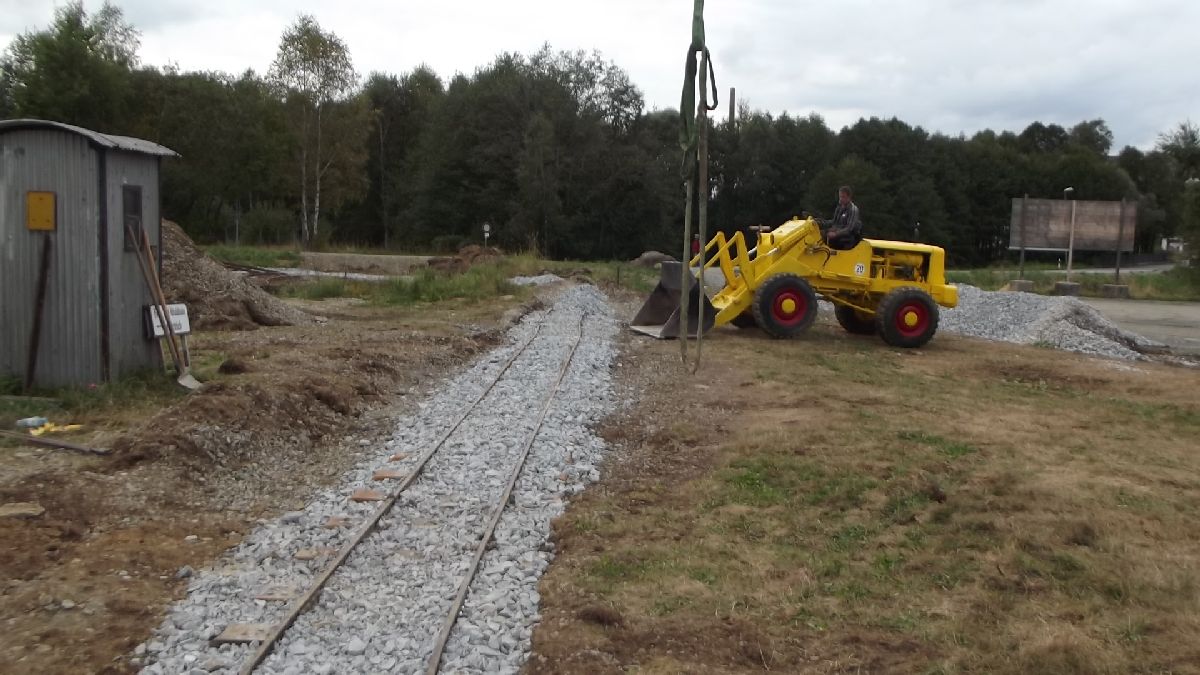

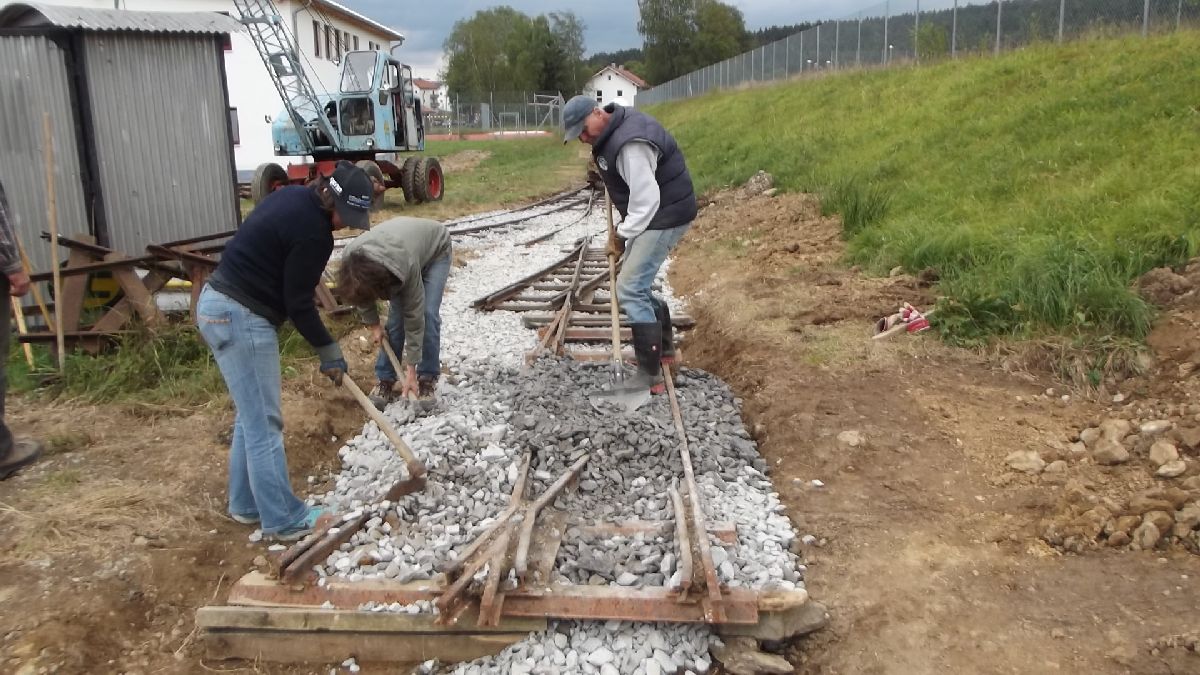

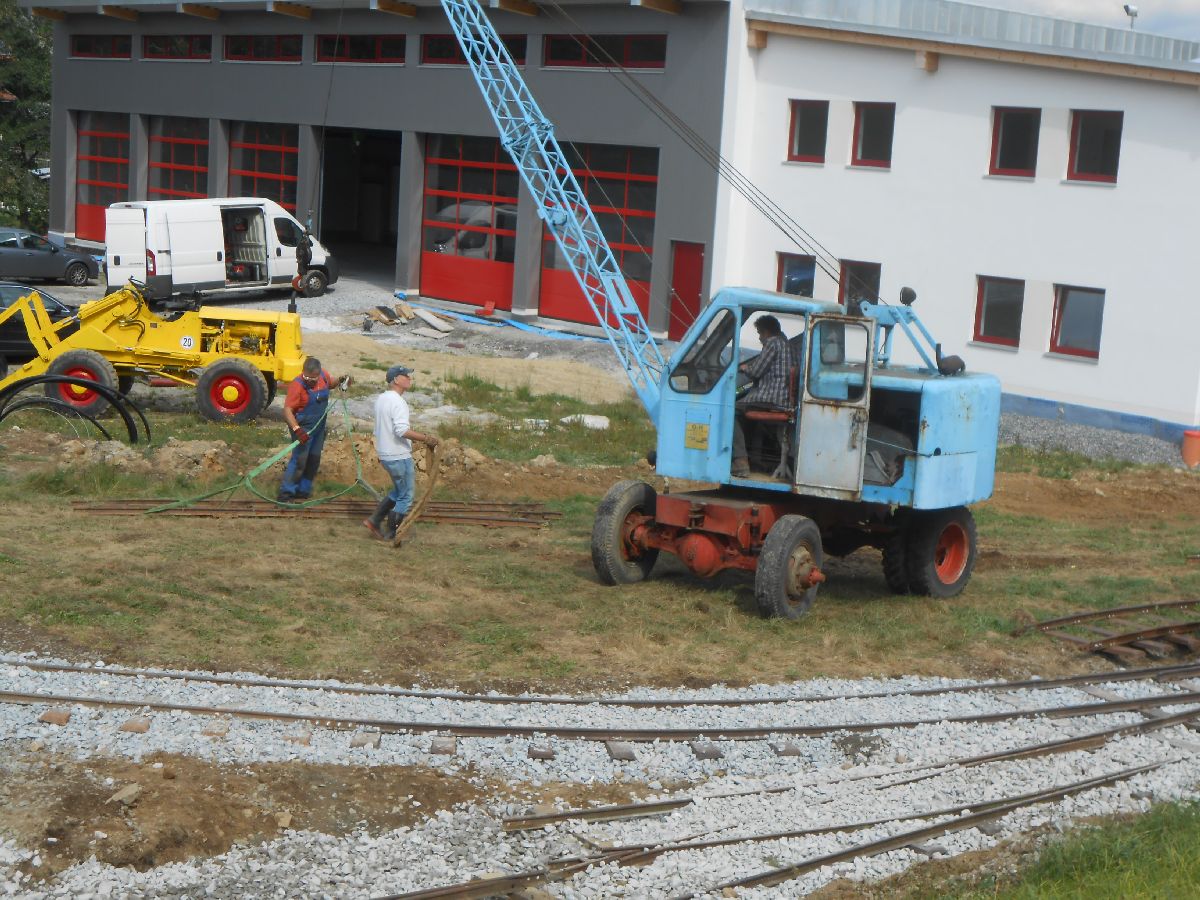

Die Gleisbau und Stopfkolonne |
|

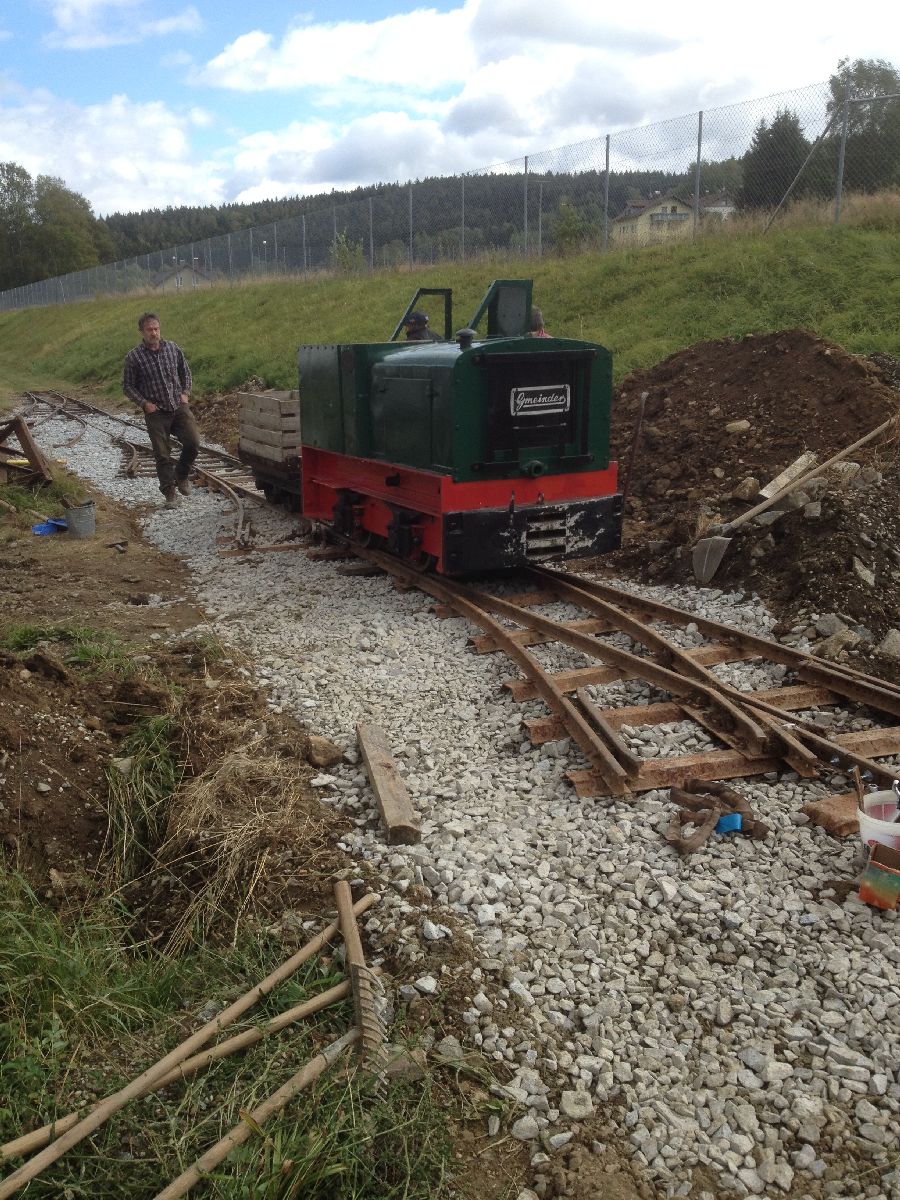

Der " Rübezahl " |
|
|

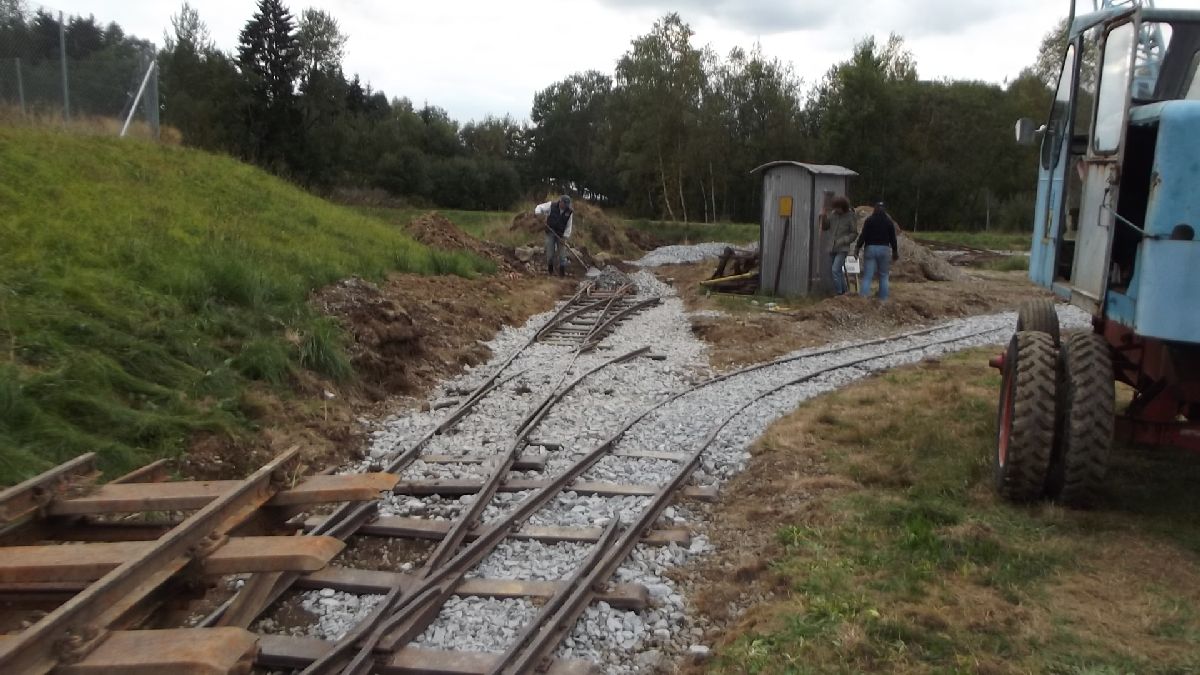

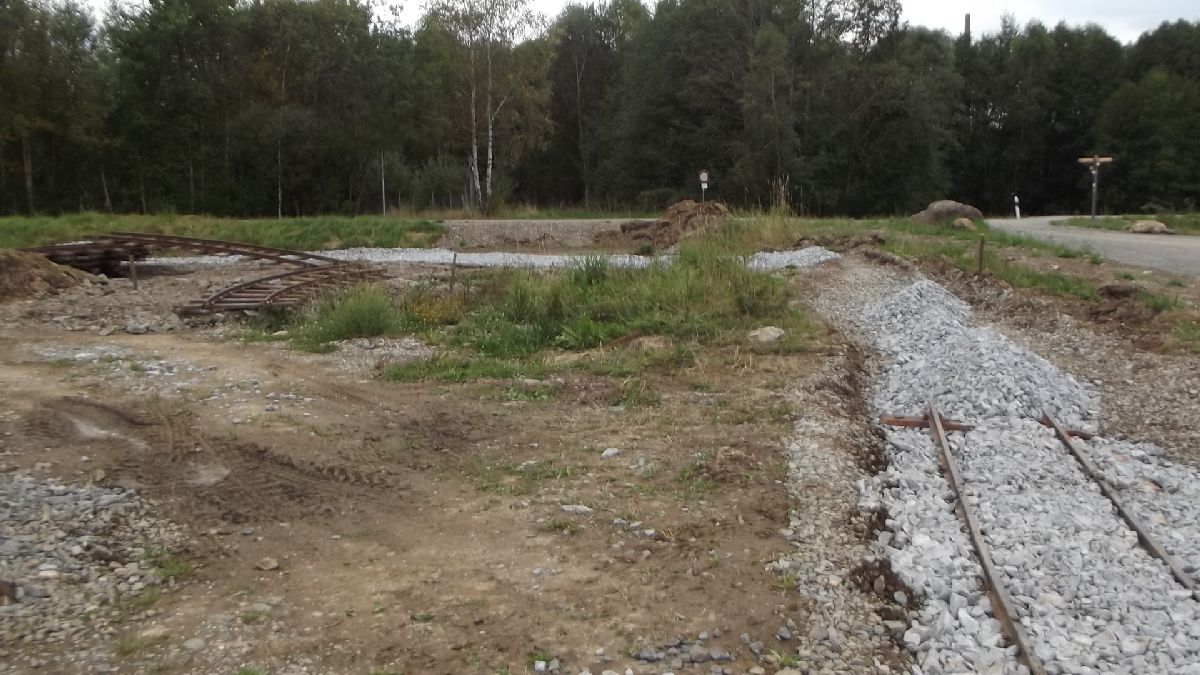

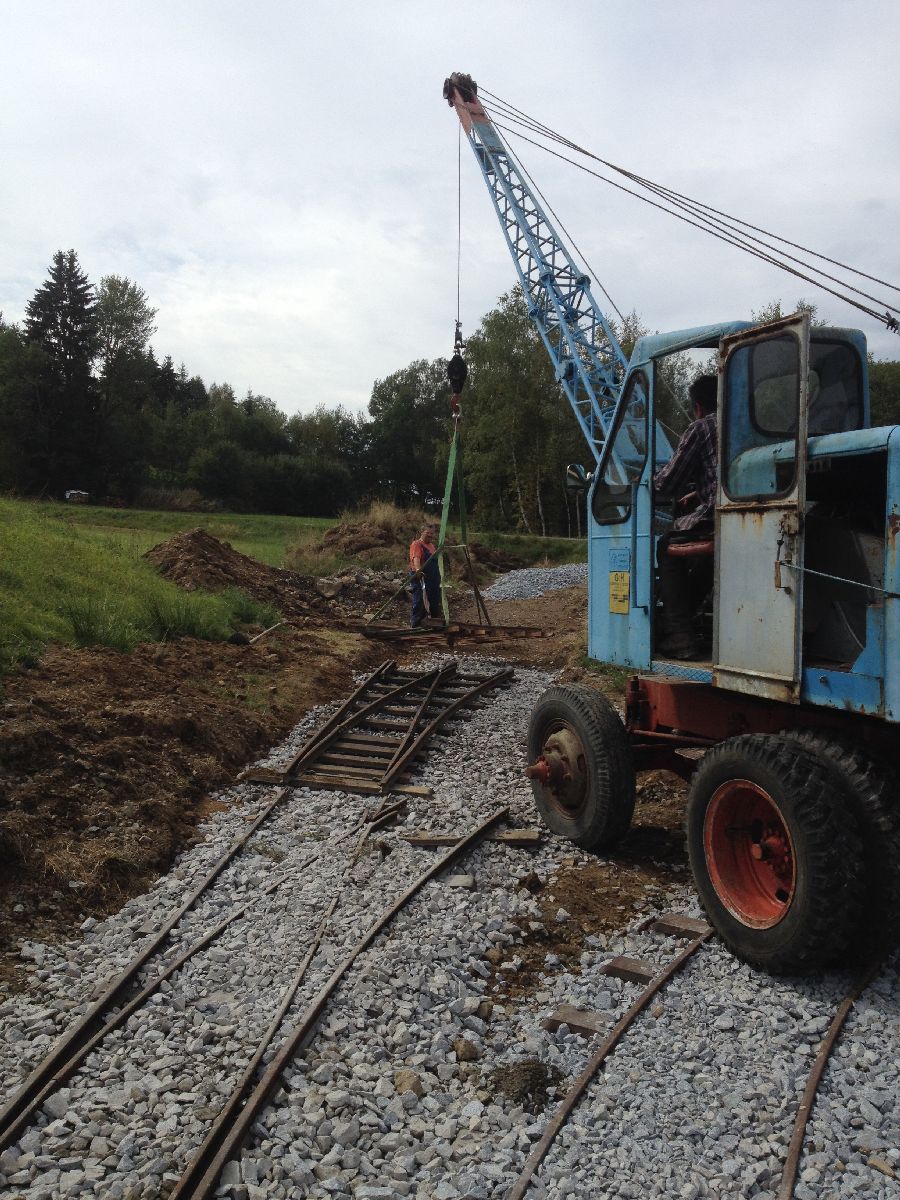

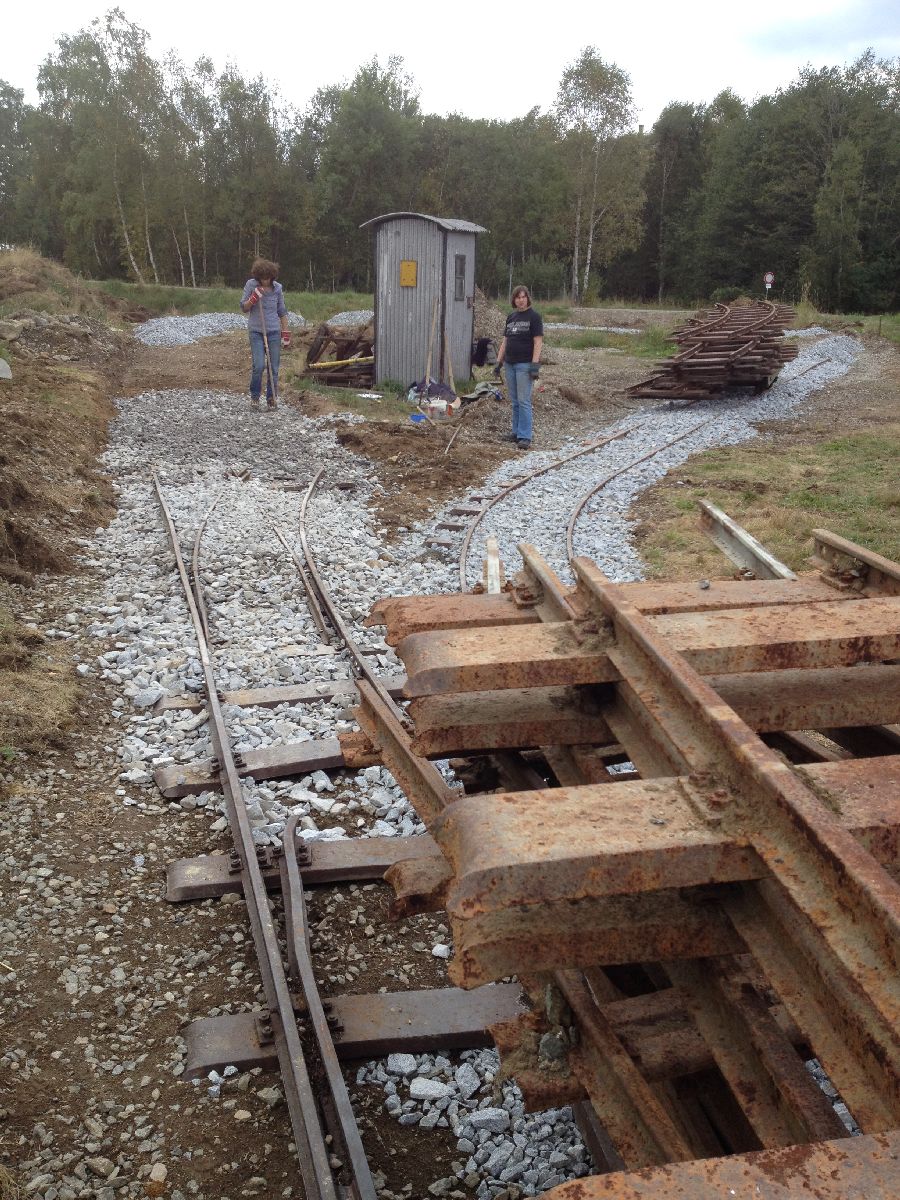

Abzweig in den Wendekreis |

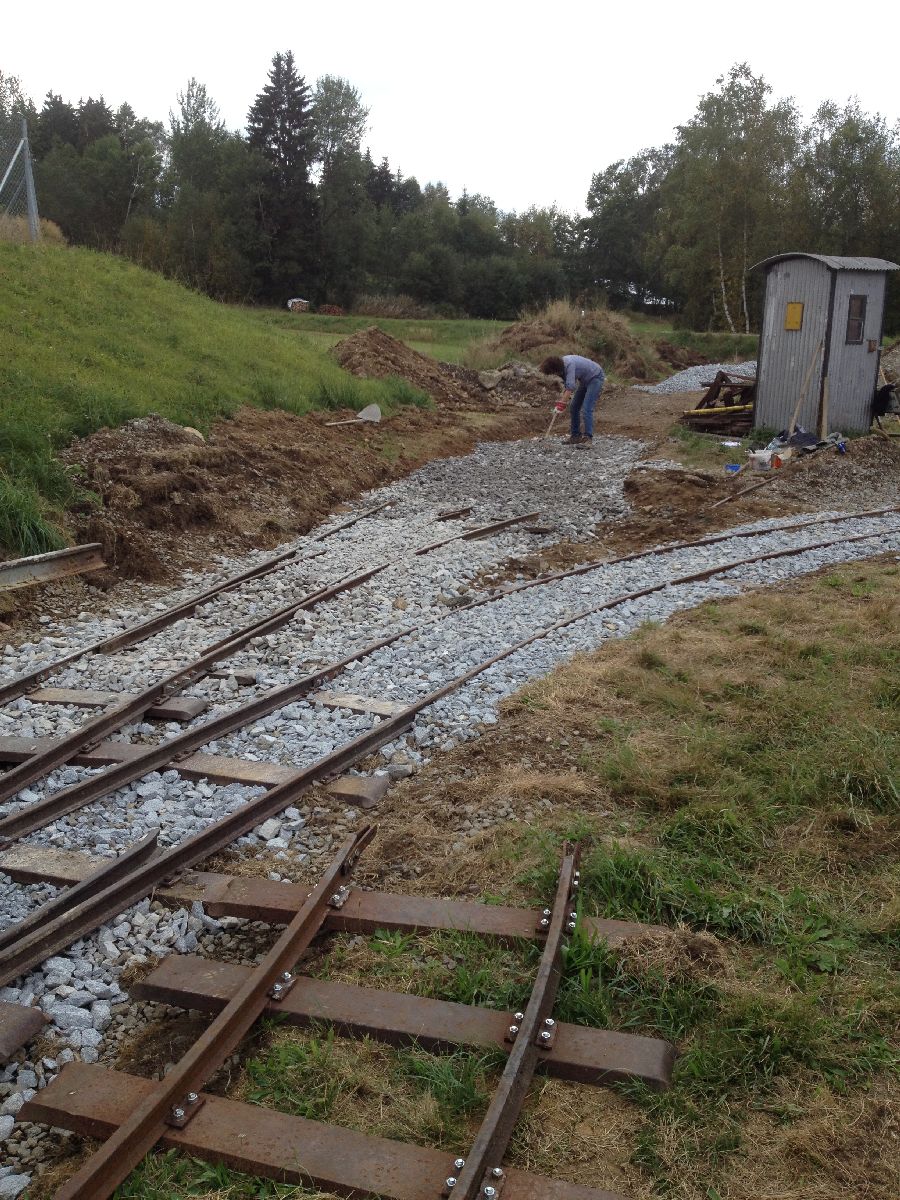

Der Wendekreis muss noch geschlossen werden |
links Weichen der Abstellanlage |
|
|
|
|
|
|
|
Feierabend für Samstag |
Der Holzrahmen war unter seiner Last gebrochen |
|
|
|
|
|||
6. September 2015 - Sonntag - Gleisbauarbeiten Wendeschleife | ||||

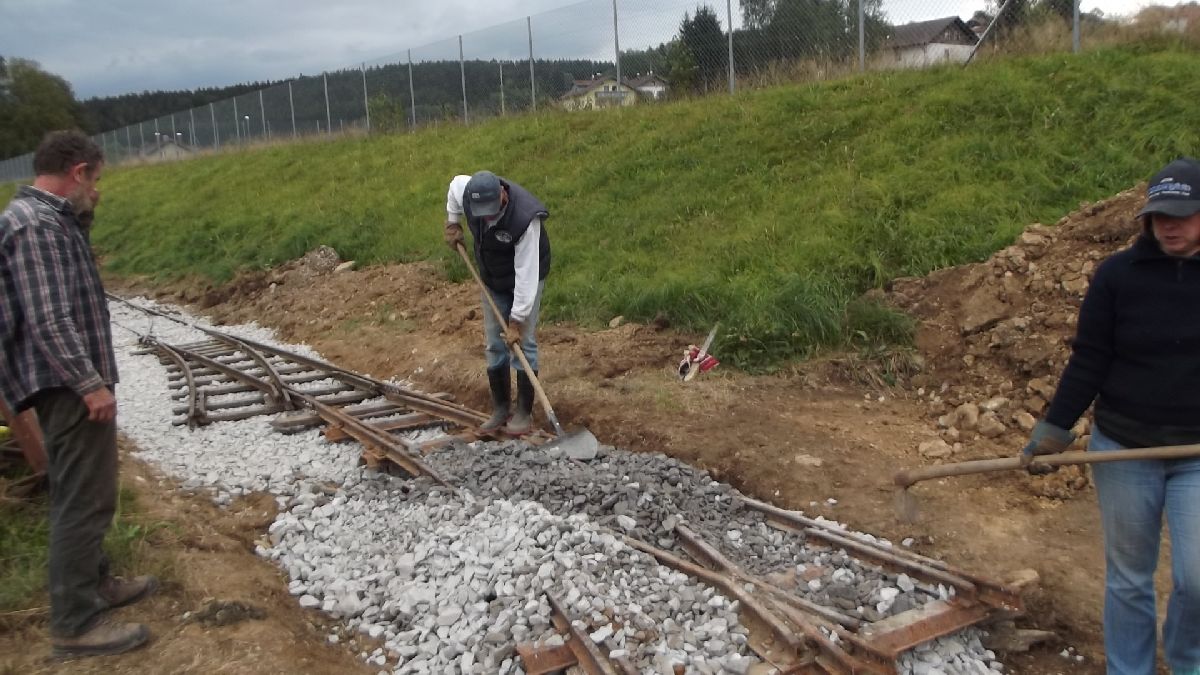

→ Am Sonntag wurden die Gleisbauarbeiten mit dem Einbau einer weiteren Weiche fortgesetzt. Es wurde weiterer Schotter unter dem Gleise eingebaut und sie Schienen verschraubt und das Gleis unterstopft. |
||||
|
||||
Das Wendegleis |
Hier soll die 6. Weiche hin |
|
|
|
4 Weichen sind eingebaut |
|
|
|
|
5. Weiche |
|
|
|
|
Test |
Übergangsbogen |
Der Lückenschluss der
Wendeschleife erfolgt an den nächsten Bautagen. Später werden innerhalb der Wendeschleife 4 Abstellgleise eingebaut. |
||
|
||||
|
![]() ![]() ![]() |
